呼吸式夹心保温墙构造措施较多,需要在施工中处理拉结筋埋设、支承结构施工、保温材料防火层设置、保温层安装、通气口设置等,过程控制对工程质量尤其是呼吸功能的有效性起着至关重要的作用。本文以混凝土支承结构为例说明施工方法。

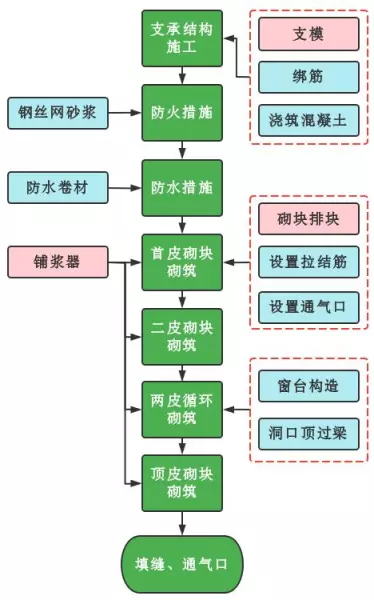

施工工艺流程
夹心墙一般在主体结构完成后施工,内外叶墙间的拉结筋需要在主体结构施工时埋设,并应控制其高度与外叶墙砂浆灰缝标高相对应。支承结构(采用混凝土时)与主体结构同时施工(现浇),也可以采用预制方式建造。外叶墙与普通砌块砌体墙有一定差别,需要保证砌块孔洞通畅,此外还需要处理拉结筋构造等,图1为工艺流程。

图1 呼吸式夹心墙施工工艺流程
支承结构施工

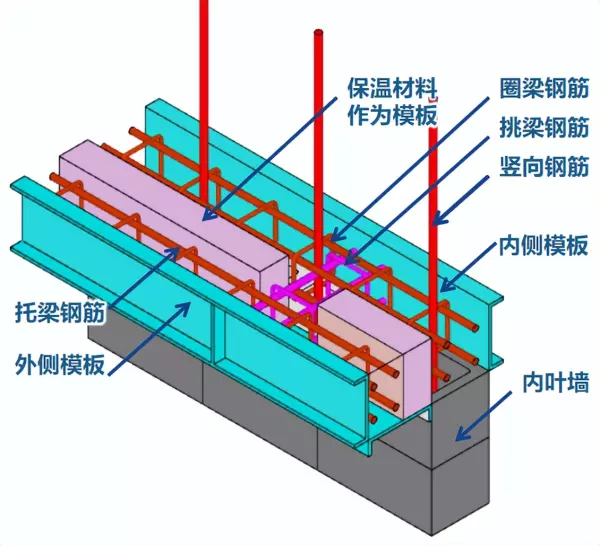

外叶墙支承结构可采用钢筋混凝土构件或钢构件,当建筑允许在支承件处设置装饰件时,可采用钢筋混凝土支承结构。当采用现浇方式施工时,与主体结构的圈梁同时支设模板,可利用圈梁和承托梁间的保温层作为支承结构施工时的模板使用,如图2所示。

图2 支承结构施工

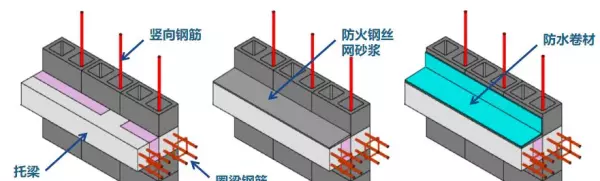

在支承结构顶面,需要设置钢丝网砂浆层作为保温材料防火构造,并沿其表面设置坡向外部的防水卷材,如图3所示。

图3 防火防水做法
保温层施工

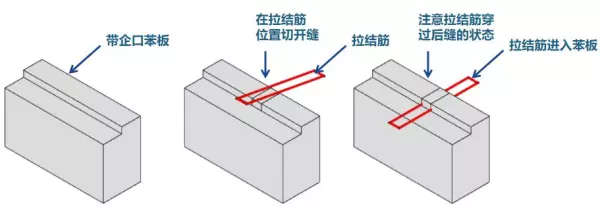

将保温材料(一般为苯板)按拉结筋竖向间距切割成块,使得企口接缝刚好在拉结筋高度。拉结筋穿过保温层时,应在拉结筋通过处用刀片将苯板切开一条缝,拉结筋沿缝隙压入苯板,缝隙会闭合。当通过处出现破损,应使用聚氨酯胶封闭严实。见图4所示,图中仅示意了拉结筋下方苯板的施工。

图4 拉结筋穿过保温层做法
外叶墙施工
外叶墙从支承梁顶开始砌筑,一直砌筑到上层支承梁底(支承结构间距与抗震要求有关,7度区可以为2层楼高),中间涉及到拉结筋设置、通气口设置、过梁设置等,一般有以下关键点:
◆首皮砌块底设置通气口。施工时可先用占位装置占位,后期统一用通气口替换,以避免施工中损坏通气口。
◆首皮砌块顶设置拉结筋。拉结筋竖向间距400mm,边缘距离采用200mm,即一皮砌块高度。

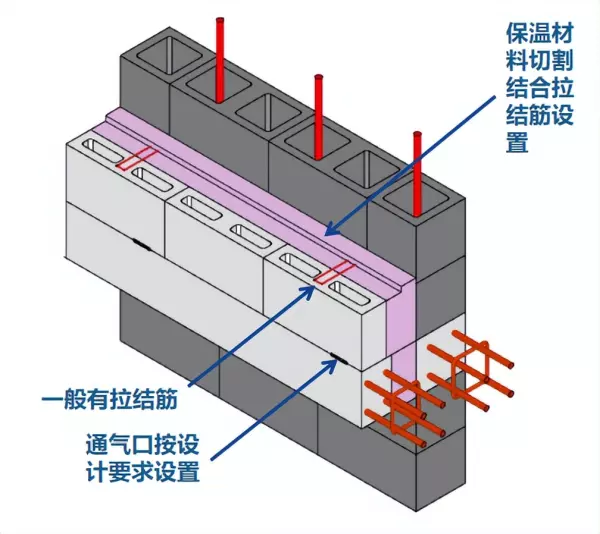

图5 首皮砌块砌筑状态
◆十二皮左右设置窗洞口过梁。当有外观要求时可采用钢质过梁,采用混凝土过梁时需要采用装饰方法处理其外观。
◆顶皮砌块设置通气口。顶端的通气口与底部的通气口相对应,儿交错布置,以增强整个墙的通气效果。
◆顶皮砌块顶部嵌缝。一般采用弹性材料,增强外叶墙整体性的同时,预留上层墙体的变形空间。
◆使用铺浆器避免砂浆落入砌块孔中,以保证通气孔道通畅。图6为施工现场情况。

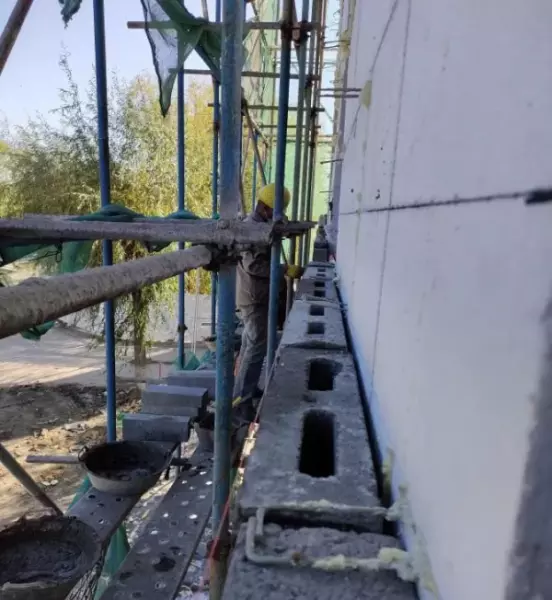

图6 外叶墙施工中
质量检验要求
呼吸式夹心墙质量控制重点中拉结筋数量与位置、孔洞通畅等需要在施工过程中监控到位,保温层采用企口方式拼接,此外对保温层和外叶墙施工结束后的质量检验,应该满足以下要求:

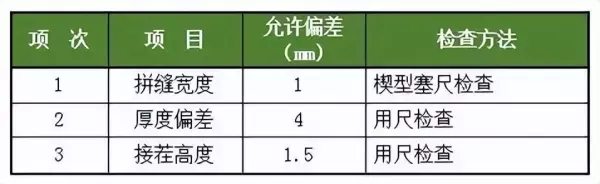

保温板面层的允许偏差和检验方法

墙体施工质量检验标准

注:以上墙体检验垂直度和平整度不适用外叶墙为劈裂砌块的情况。
结语
呼吸式夹心墙施工,需要注意施工过程控制,确保结构安全、构造有效,才能使呼吸式夹心墙达到免维护使用。本施工工艺同样适用于超低能耗建筑施工,但需要以更高质量标准控制,以满足其更高的节能要求。(达城绿建)
