一、一般要求

1、破碎且不平整的边坡,必须将松散的浮石和岩渣清除,用浆砌片石填补空洞,对坡面缝隙进行封闭处理。边坡修整后平整、密实

2、边坡开挖和钻孔过程中,对岩性及构造进行编录和综合分析,与设计相比出入较大时,报监理工程师审批。

3、修整边坡的弃渣应按有关规定堆放,不得污染环境。

4、浇筑混凝土时,模板应加支撑固定。

预应力锚索检测规范要求标准(1)

二、锚杆框架施工

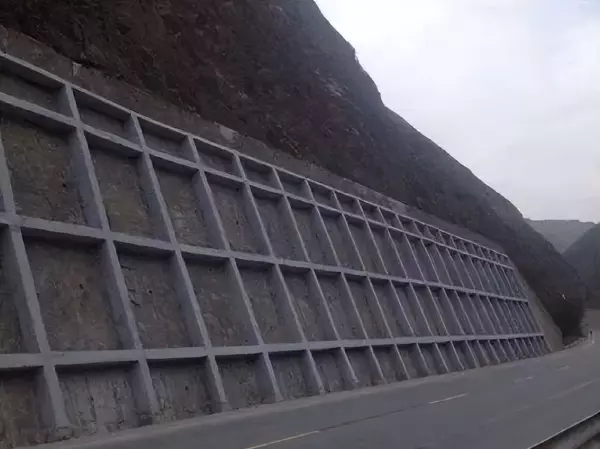

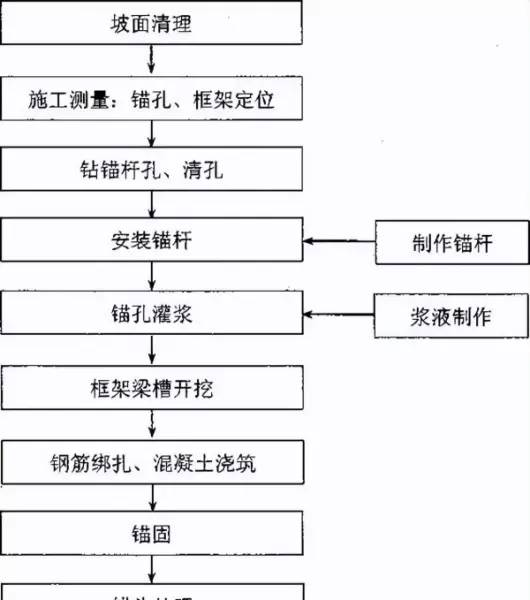

1、锚杆框架施工工序见图

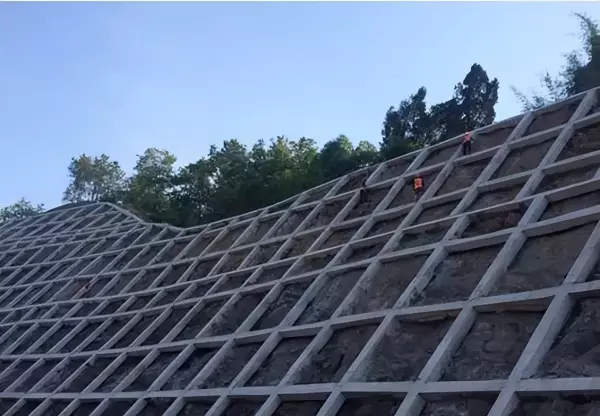

预应力锚索检测规范要求标准(2)

锚杆框架施工工序

2、施工要点

预应力锚索检测规范要求标准(3)

(1)锚孔位置及框架精确定位,并挖出竖梁、横梁肋轮廓,坡面必须刻槽,深度满足设计要求。

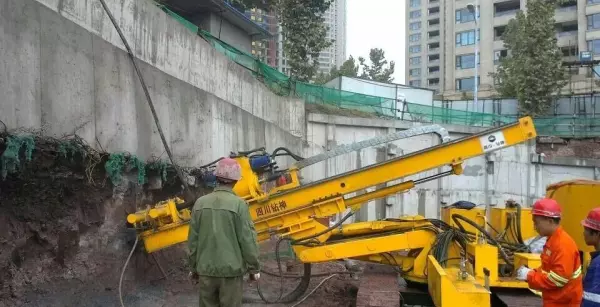

(2)锚孔钻进应采用无水干钻,以防因钻孔施工使坡体地质条件恶化。

(3)钻孔过程应有专人负责,对地质情况及钻进情况详细记录,如与设计不符,须立即停钻并及时反馈、采取措施。

(4)钻孔结束后用高压风进行清孔,孔壁不得有粘土或粉砂。

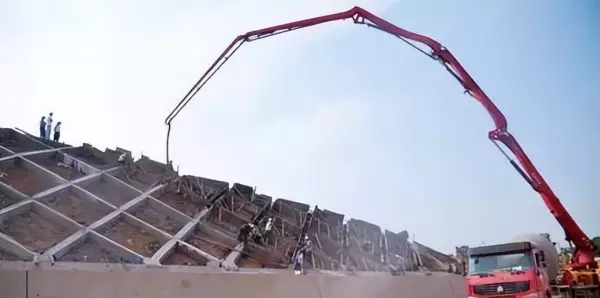

(5)框架模板拼装要平整、严密,净空尺寸要准确,符合设计要求。模板表面应刷隔离剂,便于脱模。浇注混凝土时,模板应加支撑固定。

(6)框架应分片施工,每片由2〜3根立柱及其横梁、顶梁组成。相邻框架接触处应预留2cm宽的伸缩缝,用与框架端头尺寸一致的浸沥青木板填塞。

预应力锚索检测规范要求标准(4)

3、质量控制要点和监理要点

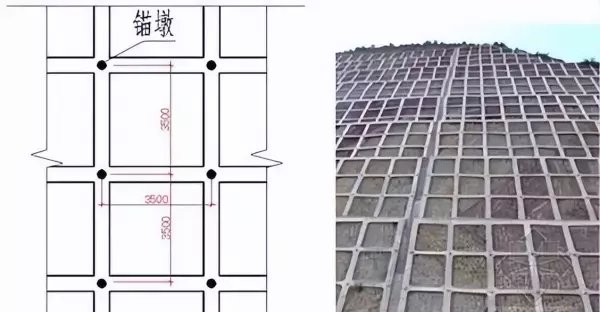

(1)孔位、孔径和倾角等符合设计要求。孔距允许偏差±50mm,孔口高程土 100mm。

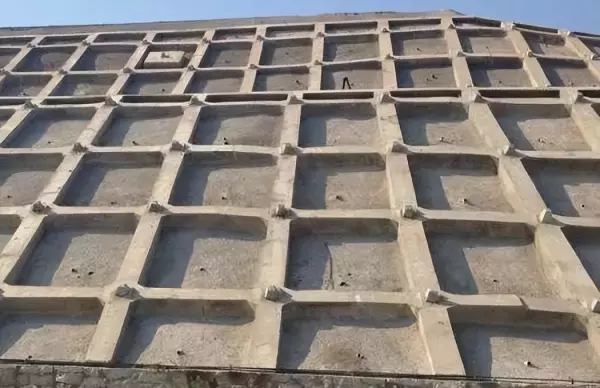

(2)锚杆框架外观顺直、美观、无麻面,混凝土强度符合设计要求。

预应力锚索检测规范要求标准(5)

(3)钢筋制作与安装符合《公路桥涵施工技术规范》(JTJ041-2000)的规定。

(4)检查施工记录,查锚杆轴线误差±3°。

(5)检测锚索(杆)拉拔力和长度。

三、预应力锚索(锚杆)

预应力锚索检测规范要求标准(6)

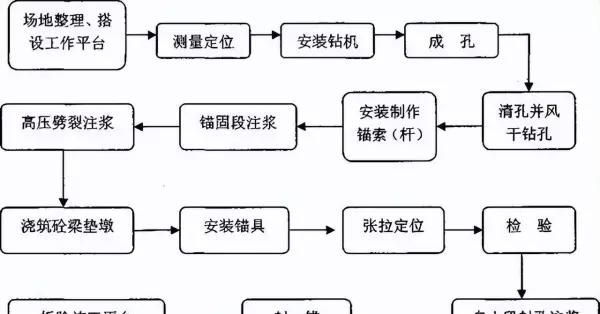

1、施工工序见图

预应力锚索检测规范要求标准(7)

预应力锚索(锚杆)

2、施工要点

预应力锚索检测规范要求标准(8)

(1)设计锚固工程坡面开挖成形,并经验收合格。

(2)施工作业前,应进行预应力锚索(杆)的基本试验,确定锚固参数后,方可进行施工作业。

(3)测量放样,将锚孔位置准确测放在边坡上,并明显标识。

(4)造孔。

①根据锚固地层类型、孔径、深度及施工场地等条件选择钻孔设备。严禁采用地质钻机成孔;在易于塌缩或卡钻、埋钻的地层中,应采用跟管钻进技术。

②钻机就位:钻机就位纵横误差≤±50mm,高程误差≤±100mm,钻孔倾角误差≤0.5°,方位误差≤±1.0°。

③钻孔钻进应采用无水干孔,防止因钻孔施工导致坡体地质条件恶化。

④钻进过程中,应对地质变化、钻进状态(钻压、钻速)、地下水等做好现场记录。

预应力锚索检测规范要求标准(9)

⑤钻进达到设计深度之后,必须稳钻1〜2分钟。钻孔完成后,原则上要求使用高压空气将孔内岩粉及水体等全部清除孔外。

⑥可使用钻孔测倾仪控制和检测钻孔倾角等。

(5)锚索(杆)制作与安装。

①锚筋体组装必须搭设高度不低于50cm的组装平台。

②锚杆接头采用专用锚杆连接接头,不得采用焊接技术。锚杆体钢筋应平直,无油污和锈蚀,自由段按设计要求套塑料套管,与锚固段连接处应用铅丝绑扎牢固,并进行防腐处理。

③锚索应编束,钢绞线采用械切割,严禁采用电弧切割,表面无油污、无 锈蚀、无弯折,并严格进行防腐处理。

④锚索体完成隔离架与紧固环的组装后,应在其底端接装导向帽。导向帽尺 寸误差≤±5mm,接装定位误差≤±20mm,采用铁丝绑扎牢固,不宜采用焊接方

⑤当采用二次补充注浆的锚筋体组装时,应同时安装二次注浆管和止浆密闭 装置;

当采用高压劈裂注浆时,要以浆体强度控制开始劈注时间(一次浆体强度为5Mpa),二次注浆管的锚固段应设花孔和封塞。

⑥压力分散型(拉压复合型)锚索锚固段钢质承载板与挤压套之间要求采用 对拉栓接固定,所有钢质材料外露部分表面要涂刷防锈漆加以保护。

挤压套要进 行现场挤压抽样试验,抽样频率一般为3%〜5%。压力分散型锚索, 各单元锚索应进行明显牢固的标记,以便采用差异分步张拉。

预应力锚索检测规范要求标准(10)

⑦严格按照设计要求进行锚筋体自由段的防腐与隔离,防腐宜采用无黏结预应力筋和压力分散型锚头等技术,以提高自由段的防腐等级和改善锚固段的工作 状态。

⑧锚筋体长度:锚固段长度制作允许误差为±50mm,自由段长度除应满足设 计要求外,还应充分考虑张拉设备和施工工艺的要求,一般预留超长1.0〜1.5m。

(6)注浆。

①锚孔造孔完成后,应及时安装锚固体,并进行注浆,原则上不得超过24 小时。

②应根据注浆材料、注浆方式和注浆压力,结合实际锚固地层情况,综合确 定选用相应的注浆设备。

③宜采用普通硅酸盐水泥,不得使用高铝水泥。细集料应选用粒径小于2mm 的中砂;含泥量不得大于3%。

除二次高压注浆和自由段二次注浆外,一般不宜采用膨胀剂。

④注浆时浆液应搅拌均匀,随搅随用,并应在浆液初凝前完成。注浆体强度不应低于20Mpa。

⑤一般宜采用孔底翻浆方式注浆,直至锚孔孔口溢出浆液或排气管停止排气 时,方可停止注浆。

⑥注浆时应做好注浆记录。

⑦一次常压注浆一般采用全段一次性注浆;

二次补充注浆适用于一次常压锚 固段注浆的情况,即在预应力张拉锁定工序完成后,对锚固体自由段进行补充充 填注浆;

根据设计要求为提高锚固段的抗拔能力,宜采用二次高压注浆(劈裂注浆)。

(7)张拉锁定与封锚。

①锚筋张拉时,锚斜托台的承压面应平整,并与锚筋的轴线方向垂直。

②锚具安装应与锚垫板和千斤顶密贴对中,千斤顶轴线与锚孔及锚筋体轴线 在同一直线上,不得弯压或偏折锚头,确保承载均匀同轴,必要时可用钢质垫片 调整。

③锚固体与台座混凝土强度均达到设计强度的80%以上时,方可进行张拉。

④锚筋正式张拉之前,应取设计张拉力值的10%〜20%对锚筋进行1〜2次预张拉,以确保锚固体各部分接触密贴,锚筋体顺布平直。

⑤永久锚筋张拉控制应力不应超过其极限应力值的60%,临时锚筋张拉控制 应力不应超过其极限应力值的65%。

⑥严格按照设计要求进行张拉作业。锚筋张拉至设定最大张拉荷载值之后, 应持荷10〜15分钟,然后卸荷锁定。若发现明显的预应力损失,应及时进行补偿 张拉。

⑦锚筋锁定后,用机械切割余露锚筋,严禁使用电弧切割,并应留长5〜10cm 外露锚筋,以防拽滑。

用水泥净浆注满锚垫板及锚头各部分空隙,用防锈漆涂刷, 并按设计要求进行封锚处理,封锚混凝土强度不低于20Mpa。

3、质量控制要点和监理要点

①检验各种材料,锚固用构配件等。

②孔位、钻孔倾角、水平方向角、孔径、 孔深、锚孔清理。

③锚杆外观质量、连接的牢固程度、防腐处理情况。

④锚索外观质量,制作尺寸,防腐处理情况,编号;导向帽制作尺寸、接 装定位、绑接情况。

⑤注浆情况及注浆体强度。

⑥锚固体与台座混凝土强度,张拉前张拉情况。外露部分防腐处理情况及 封锚。

⑦注浆和张拉应执行监理旁站制度。

郑重声明:以上内容来自网络,请酌情参考,并以实际为准。如遇到问题发送具体情况老陈联系!

相关文章

  • 电线标准国标JB和GB的区别

    一、国标电线规格型号表BV国标电缆线规格型号、电线电缆中属于国家标准的型号一览表二、国标电线执行标准GB/T5023.1-2008 额定电压 450/750V 及以下聚氯乙烯绝缘电缆 第 1 部分:一般要求GB/T5023.2-2008 额定电压 450/750V 及以下聚氯乙烯绝缘电缆 第 2 部分:试验方法GB/T5023.3-2008 额定电压 450/750V 及以下聚氯乙烯绝缘电缆 第 3 部分:固定布线用无护套电缆GB/T5023.4-2008 额定电压 450/750V 及以下聚氯...

    2025-05-08 阅读 (18)
  • 篮板高度标准是多少米.

    篮板高度标准是多少米

    篮球和篮球场,经历过很长时间的不断改善,最终形成现在比较固定的搭配,按照目前的标准,篮筐的标准高度是10英尺,换算成米大概是3.05米。但是,在中小学的学校篮球场,篮板下沿的高度都不标准,篮筐距离篮板下沿大概还有20-30公分,一方面是因为中小学生的弹跳达不到那么高,不会出现撞篮板的危险,另一方面一些木板的篮板,篮筐离篮板底部远一点也会更牢固一些。

    2025-04-19 阅读 (15)
  • 豪宅税是什么?它的征收标准又是怎样的.

    豪宅税是什么?它的征收标准又是怎样的

    关于房产税的征收标准,还有很多细节和要点,文章篇幅有限,有需要的可以私信,将由专业老师为您一对一解答!房产税的征收一般有从价计征和从租计征两种征收方式,也是按照这两种不同情况来计算所缴税款的!房产税的征收对象为房屋,征收范围是开征房产税的地区,房产税属于财产税中的个别财产税,以租金收入或计税余值向产权所有人征收。

    2025-04-22 阅读 (15)
  • 各国插头安规标准尺寸

    国标插头在中国、澳大利亚、新西兰、阿根廷使用,特征是三个扁头:美标插头在美国、加拿大、日本、巴西、菲律宾、泰国等国家和台湾使用,特征是一圆两扁:英标插头在香港和英国、印度、巴基斯坦、新加坡、马来西亚、越南、印度尼西亚、马尔代夫、卡塔尔等国家和地区使用,特征是三个方头:欧标(德标)插头在德国、法国、荷兰、丹麦、芬兰、挪威、波兰、葡萄牙、奥地利、比利时、匈牙利、西班牙、瑞典等欧盟国家及韩国、俄罗斯等国家使用,特征是两个圆头:

    2025-06-06 阅读 (14)
  • 砌墙工艺及规范验收标准中间要有红砖吗.

    砌墙工艺及规范验收标准中间要有红砖吗

    8.砌墙施工中,新墙与旧墙链接处每50公分要插入一条加强筋 4,卫生间阳台有水墙体处用切割机开槽,在混泥土年链接墙体处砌开深度≥10mm☆1,计算 水泥沙,钢筋过梁灯 所需要的材料 砌墙比例为水泥1:沙6 过梁比例水泥1沙2石3☆3,用墨线弹好出地面和顶棚的墙体线,避免后期砌墙歪斜,并用到砖头建立模型,更加的直观☆

    2025-04-24 阅读 (13)
  • 防火涂料厚度规范要求标准是多少

    一、按照有关规范对钢结构不同构件耐火极限的要求,根据标准耐火试验数据选定相应的涂层厚度。2、根据材料性能,不同的防火涂料到达既定的耐火时间,厚度是不同的,所以防火涂料施工具体厚度,设计图纸是无法指定的,喷涂厚度只要达到设计要求耐火极限即可。第2.0.3条 厚涂型钢结构防火涂料的主要技术性能按附录二的有关方法试验,其技术指标应符合表2.0.3的规定。

    2025-05-06 阅读 (13)
  • 地暖打压测试标准和稳压时间.

    地暖打压测试标准和稳压时间

    对于大多数家庭来讲,一般地暖好坏的评定标准都是温度够不够,水管有无漏水和地暖安装完毕后是否美观等表面问题。但地暖验收远没有用户表面看上去的那么简单。很多家庭装修完毕后出现水管漏水家中“水漫金山”的问题,都会不自觉地归结到水管出现了问题,其实究其根本无一例外的都是装修开工前没有进行地暖打压。那么,地暖打压是什么?

    2025-05-16 阅读 (13)
  • 公共厕所尺寸规范要求标准

    在我们国家的《城市公共厕所设计标准》(CJJ14-2016)里明确规定,公共厕所的独立单元间,门板以及隔板下方都需要留出一段空隙,空隙尺寸要大于10厘米。《城市公共厕所设计标准》里对隔间的门板和隔板的要求 比如,《城市公共厕所设计标准》CJJ14-2016对公共卫生间每一个蹲位、座位和站位的通风量都有明确的规定。

    2025-05-28 阅读 (13)
  • 室内外高差最低多少在哪本规范可以查到

    按规范要求严格程度不同的用词说明,正面词采用“应”表示严格,在正常情况下均应这样做。“宜”表示允许稍有选择,在条件许可时首先应这样做。按上述规范要求住宅室内外高差法定标准至少且不应低于0.25m,且高差值只增不减,且规范标高不能无值或归零,若稍有选择低于本值的,应有非条件不许可之事由。3、通常要求:按建筑标高设计通常相关要求,针对排水相关规范,规定建筑标高要避免室外雨水流入建筑物内,并引导室外雨水顺利排除。
