第一节砌体结构工程之砖砌体工程
一、普通砖墙的组砌形式
(一)一顺一丁

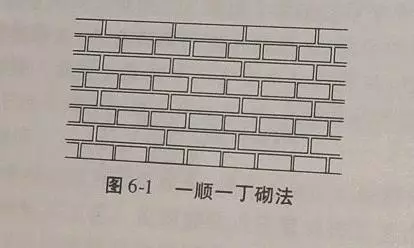

一顺一丁砌法是一皮中全部顺砖与一皮中全部丁砖相互间隔砌成,上下皮间的竖缝相互错开1/4砖长,如图6-1所示。砖墙的转角处,必须在外角处砌七分砖,七分头的顺面方向依次砌顺砖,丁面方向依次砌丁砖。砖墙的十字接头处,应分皮相互砌通,立角处的竖缝相互错开1/4砖长。这种砌法效率较高,但是当砖的规格不一致时,竖缝很难看。

(二)三顺一丁

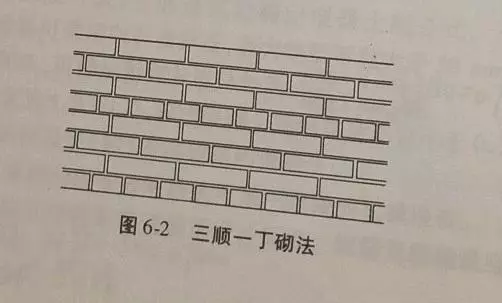

三顺一丁砌法是三皮中全部顺砖与一皮中全部丁砖间隔砌成,上下皮顺砖与丁砖间竖缝错开1/4砖长,上下皮顺砖间竖缝错开1/2砖长,如图6-2所示。这种砌法由于顺砖较多,砌筑效率较高,适用于砌一砖半以上的墙。

(三)梅花丁
梅花丁砌法是每皮中丁砖与顺砖相隔,上皮丁砖坐中于下皮顺砖,上下皮间竖缝相互错开1/4砖长,如图6-3所示。这种砌法灰缝整齐,比较美观,但是砌筑效率较低,宜用于砖的规格不一致时。

二、砌筑施工工艺
砖砌体施工程序通常包括抄平、放线、摆砖样、立皮数杆、盘角、挂线、砌砖、勾缝、清理等工序。
(一)抄平
砌墙前应该在基础防潮层或楼面上定出标高,抄平后应使各段砖墙底部标高符合设计要求。
(二)放线
根据龙门板或轴线定位桩,在基础垫层上表面测量放出基础中心线,并校正轴线转角,然后根据图纸放出基础宽度线。底层放线应当在基础砌筑至±0.000标高以下60 mm 时,再次用水准仪检测砖基础的标高,可通过局部增加防潮层厚度来调整墙体标高;然后用经纬仪将龙门板、轴线定位桩上的轴线用墨线弹放到防潮层上面。经复核轴线尺寸无误后,根据轴线位置再确定弹出上部墙体的边墨线,并根据图纸确定出相应的门窗洞口位置。二层以上的轴线,可用经纬仪或线锤由外墙基础处将标准的轴线上引,同时,还应该根据图纸上的轴线尺寸用钢尺校核。
(三)摆砖样
摆砖样是指按墙身长度和砌筑方式先在墙基顶面放线位置试摆砖样。其目的是在规范允许的范围内,通过调整砖的竖向灰缝厚度,尽量使门窗垛符合砖的模数,减少砍砖数量并保证砖及砖缝排列整齐、均匀。如有混凝土构造柱时,要先退后进摆砖样。摆砖样对于清水墙砌筑尤为重要。
(四)立皮数杆
皮数杆主要用于控制每皮砖砌筑时的竖向尺寸以及各构件标高。皮数杆上应根据现场所用砖的标准厚度画出标志每皮砖和灰缝的厚度,另外还可以表示出门窗洞口、过梁、楼板、梁底、预埋件等构件的标高,以控制本层构件的标高。皮数杆一般立于内外墙的交接处、墙的转角处、楼梯间及洞口处,如果墙体过长,可每隔10m~15m再立一根。立皮数杆时,应使皮数杆上±0.000的线与房屋的标高起点线相吻合,需用水准仪测定控制、校正标高,并应由两个方向斜撑或锚钉加以固定,以保证其垂直和牢靠,每次开始砌砖前应检查皮数杆的垂直度和牢靠程度。
(五)盘角
砌墙前应先盘角,即对照皮数杆的砖层和标高,先砌筑墙角。每次盘角砌筑的砖墙高度不超过五皮砖,并应及时进行吊靠,如发现偏差及时修正。盘角将准线挂在墙侧,作为墙身中部砌筑的依据,在盘角时应特别注意错开砖的竖向灰缝,严禁砌成通缝墙体,盘角应随砌随盘。
(六)挂线
挂线是盘角后结合皮数杆连接墙体两端的连线。挂线后,可以保证墙体中间的同一皮砖顶面标高相同,因此可以控制每皮砖的标高和每道水平灰缝的厚度,使得铺灰厚度一致,做到砖体排列均匀,砂浆灰缝厚薄一致,提高砖砌体的砌筑质量。对于一砖墙通常采用单边挂线砌筑;对于一砖半以上墙体,则采用双面挂线砌筑。墙体挂线时,应依据皮数杆每砌筑一皮向上提一次。
