桥梁工程 1K412031 装配式梁(板)施工技术
从这次课开始讲市政建造师城市桥梁工程中的上部结构施工,桥梁上部结构施工教材上讲的主要是梁的施工。
施工之前根据调研和评估情况编制施工方案。
预制和吊装方案
梁板可在构件厂预制,也可在施工现场预制。

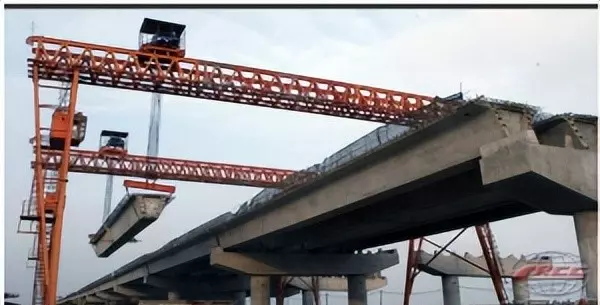

依照吊装机具不同,梁、板架设方法分为:

起重机架梁法,跨墩龙门吊架梁法,穿巷式架桥机架梁法。

可以和后面要讲的钢梁架设方法,拱圈无支架施工方法,斜拉桥主梁方法对比一下。

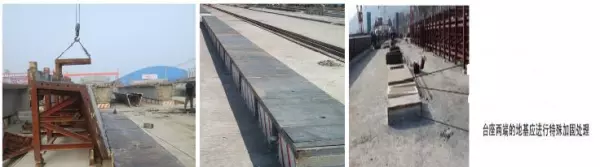

对预制场地的要求,场地应平整坚实,有排水设施,砂石料场地面宜硬化。
对预制台座地基的要求,有足够的承载力,预制后张法梁板时,宜对台座两端及适当范围内的地基进行特殊加固。

对台座的要求,各个台座之间的间距应能满足施工要求,在2m长度上平整度的允许偏差不超过2mm,底座或底模的挠度不大于2mm。
在预制台座上按梁、板构件跨度设置相应的预拱度。
预拱度在模板、支架那里也讲过。

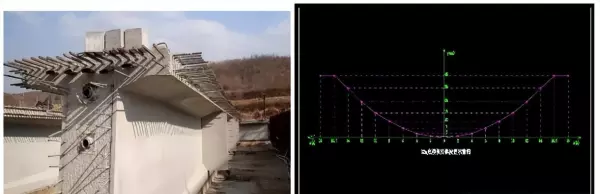

在后张法预应力施工时,后张拉预应力筋时产生的预应力会让混凝土梁板向上拱,为了减小这个上拱度,防止梁顶部出现裂缝,就需要在预制梁板时,设置反拱,反拱是向下的弧度,这就是教材上讲的“当后张预应力混凝土梁预计的拱度值较大时,可考虑在预制台座上设置反拱”。

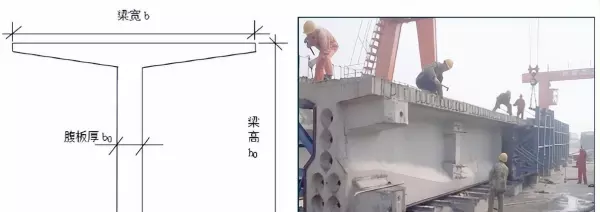

腹板底部为扩大断面的T形梁,应先浇筑扩大部分,再浇筑其上部腹板。
T形梁的腹板是竖向的这部分,如果这部分腹板底有多出来的断面,就要先浇筑多出来的断面,后浇筑腹板。

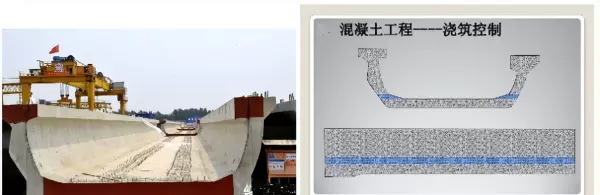

U形梁不管是1次浇筑还是分2次浇筑,都是先浇筑底板,后浇筑腹板。注意浇筑底板时,是浇筑到底板承托顶面,也就是底板两端高出底部的位置,分2次浇筑时,这里是按施工缝来处理的。
采用平卧重叠法支立模板、浇筑构件混凝土时,下层构件顶面应设临时隔离层; 上层构件须待下层构件混凝土强度达到5.0MPa后方可浇筑。
平卧重叠法就是预制构件时,堆叠起来浇筑,上层构件以下层构件的顶面作为底模,所以要在下层构件顶面设置隔离层,并要求下层构件混凝土强度到达5.0MPa。
(二)构件的场内移运和存放
后张预应力混凝土梁板,在施加预应力后可把它们从预制台座吊移至存放台座上,对存放台座的要求是存放台座应坚固稳定,且宜高出地面200mm以上。
预制构件移运、吊装时,对混凝土强度的要求是:不得低于设计强度的75%,后张预应力构件孔道压浆强度应符合设计要求或不低于设计强度的75%。
存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料支承。
当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上;
叠放层数的要求是:大型构件宜为2层,不应超过3层;小型构件宜为6-10层。
构件应按其安装的先后顺序编号存放;
预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。
三、装配式梁(板)的安装
(一)吊运方案
吊运前要编方案,方案有经过审批。
吊运方案中应对各受力部分的设备、杆件、吊装机械等进行验算;
梁长25m
包括技术,人员和测量三方面的准备。
技术方面是技术及安全交底;
人员方面是培训与考核;
测量方面是测量放线,放出高程线,中心线,边线等。
小型构件宜顺宽度方向侧立放置,如平放,在两端吊点处必须设置支搁方木。

梁运输时,应顺高度方向竖直放置。

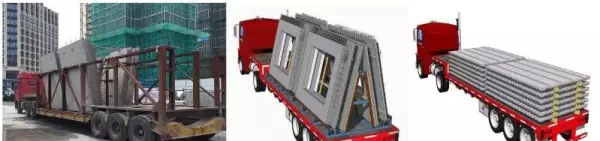

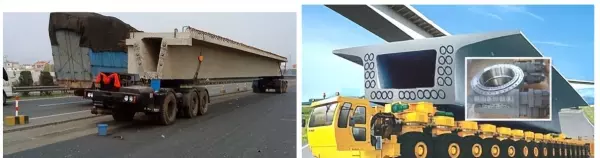

采用平板拖车或超长拖车运输大型构件时,支点处应设活动转盘防止搓伤构件混凝土;
活动转盘是能在车辆晃动时,通过转盘的转动,防止构件损坏。

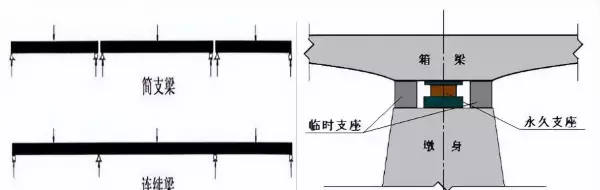

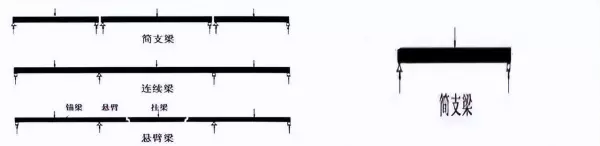

简支梁是指梁的两端放在支座上,支座只承受竖直方向的力,梁两端可在支座左右方向上自由活动。

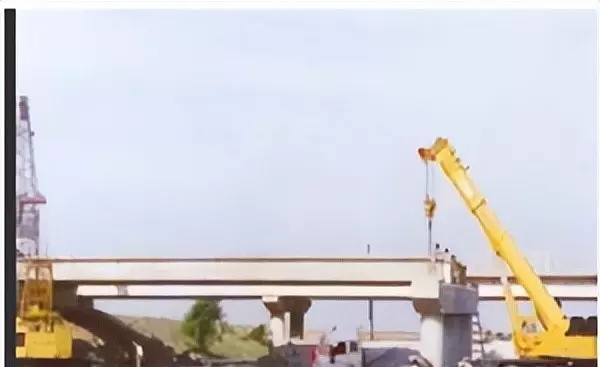

简支梁、板安装是用吊机把梁、板吊起来,放在柱或者支座上面相应的位置上。上面讲过依照吊装机具不同,分为起重机架梁法,跨墩龙门吊架梁法,穿巷式架桥机架梁法。
安装前,要检查构件外形,预埋件尺寸和位置,支承结构的标高、平面位置,支座的安装质量等等。
构件吊装就位时,混凝土的强度不应低于设计要求的吊装强度,设计无要求时一般不应低于设计强度的75%。
和上面(二)构件的场内移运和存放那里的要求是一样的。
后张预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求。如设计无要求时,不应低于30MPa。吊装前应验收合格。
上面(二)构件的场内移运和存放那里要求是:后张预应力构件孔道压浆强度应符合设计要求或不低于设计强度的75%。
用架桥机进行安装时,其抗倾覆稳定系数应不小于1.3,架桥机过孔时,应将起重小车置于对稳定最有利的位置,且抗倾覆系数应不小于1.5。

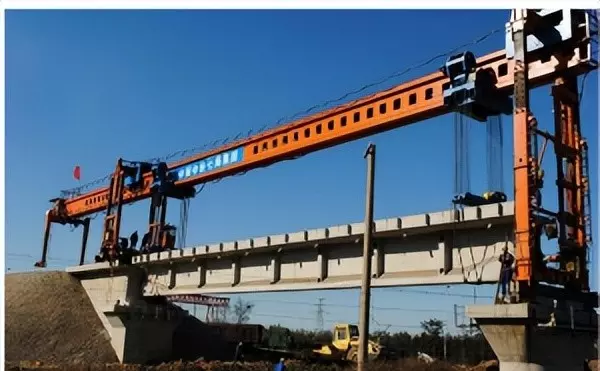

这是上面说的三种梁、板架设方法中的穿巷式架桥机架梁法。
用架桥机安装预制梁时,先把架桥机的两端支撑在两端的墩柱上,然后用架桥机吊起预制梁放在墩柱上,把架桥机这一支撑端移动到下一墩柱上的过程就叫过孔。
因为在移动的过程中,架桥机的这一边是处于悬臂状态的,所以就要求过孔时抗倾覆系数大于1.5,比安装时的抗倾覆稳定系数大。
梁板就位后,应及时设置保险垛将构件临时固定。
保险垛也叫保险座,是防止梁、板放在墩柱支座上左右滑移的凸起的垛子。

安装在同一孔跨的梁、板,其预制施工的龄期差不宜超过10d。
梁、板之间的横向湿接缝,应在一孔梁、板全部安装完成后方可进行施工。

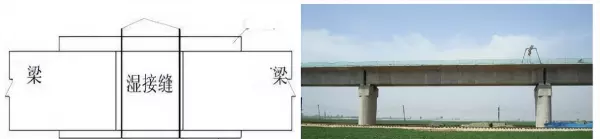

图上这几个放在同一盖梁上的梁、板,就是教材上说的安装在同一孔跨的梁、板。

湿接缝指的是梁、板之间用现浇混凝土把梁、板连成整体的接缝。
(五)先简支后连续梁的安装
实际上,先简支后连续梁的安装,有一个体系的转换,开始安装时,把梁一根根放到墩柱的支座上,这是简支梁安装,然后,把梁间用湿接头连接起来形成连续梁体系。

临时支座顶面的相对高差不应大于2mm。

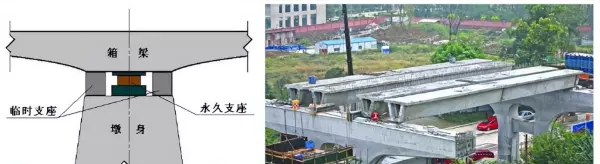

永久支座应在设置湿接头底模之前安装。
也就是说先安装永久支座,后安装湿接头底模。
应在一联梁全部安装完成后再浇筑湿接头混凝土。
联是以桥梁的伸缩缝来划分的,如果桥梁中没有伸缩缝就是一联,有一条伸缩缝就划分为2联。
桥梁支座、伸缩装置安装技术的内容在在教材上1K412017 桥梁支座、伸缩装置安装技术 那节。
湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑完成。
因为温度较高时,混凝土失水快,容易产生裂缝。
湿接头混凝土的养护时间应不少于14d。
1K412017 桥梁支座、伸缩装置安装技术
—、桥梁支座安装技术
(三)常用桥梁支座施工

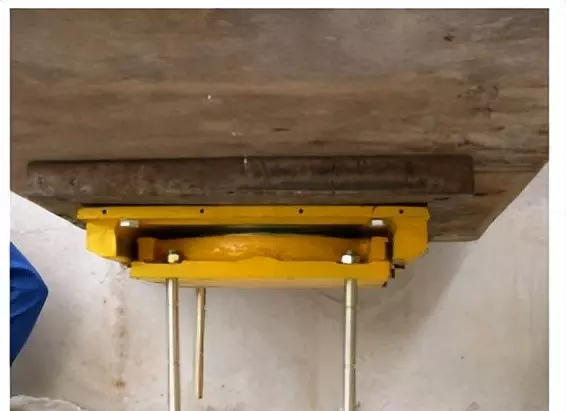

(3)盆式橡胶支座:
2)预制梁盆式支座安装:
安装步骤:
1.预制梁在生产过程中按设计位置预先将支座上钢板预埋在梁体内。

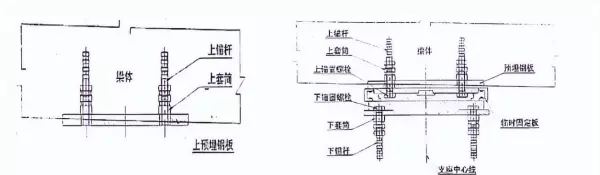

2.在施工现场吊装前,将支座用螺栓固定在预埋钢板上。

3.将预制梁吊起,将支座下的锚杆对准盖梁上的预留孔下落,安装支座灌浆模板,进行支座灌浆。

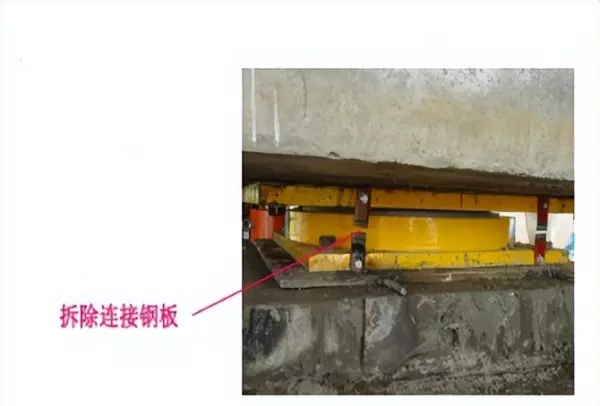

4.拆除各支座上、下连接钢板及螺栓。

支座安装后,支座与墩台顶钢垫板间应密贴。
