内墙抹灰工艺流程:
基层处理――挂钢丝网――清洗墙面――刷界面剂――甩浆――吊直、套方、贴灰饼――浇水湿润――做护角――基层抹灰――面层抹灰――清理――养护
将过梁、圈梁、构造柱、混凝土墙柱、顶板等表面凸出部分、胀模部位剔平;对蜂窝、麻面等应剔到实处,刷素水泥浆一遍,然后用1:3水泥砂浆分层补平。
外露钢筋头、铁钉、丝杆头、铅丝头等要剔除干净。
将槽钢洞螺杆洞等洞口按专项施工方案及技术交底封堵完成。
抹灰前将混凝土表面冲洗湿润。
穿越墙体和楼板的孔洞应及时安放套管,并用1:3水泥砂浆或C20细石砼填嵌密实,电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网,接线盒用纸堵严;
砌体墙表面的灰尘,污垢和油渍等清除干净,并洒水湿润;

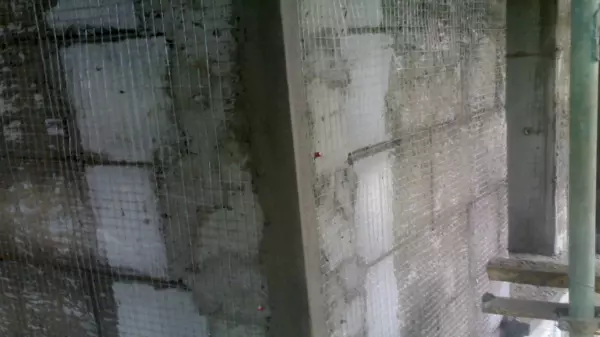

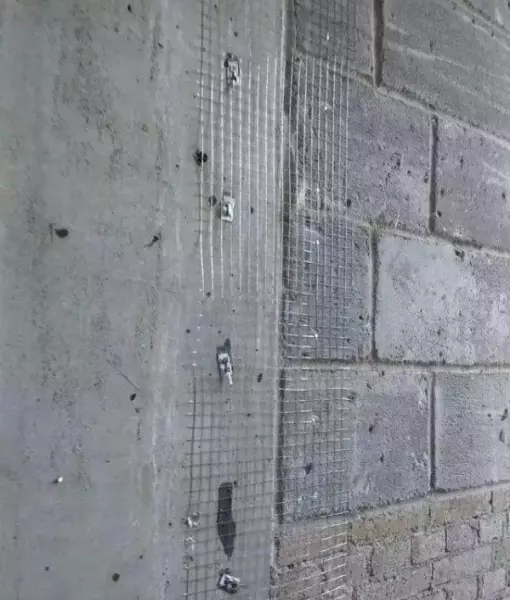

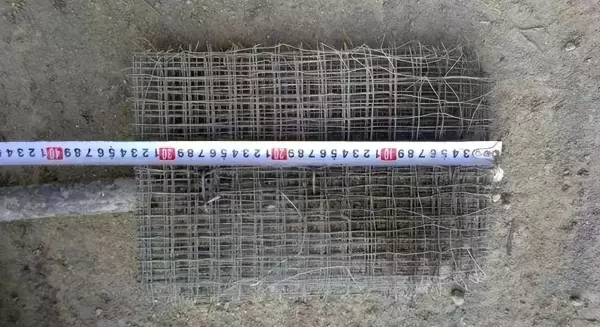

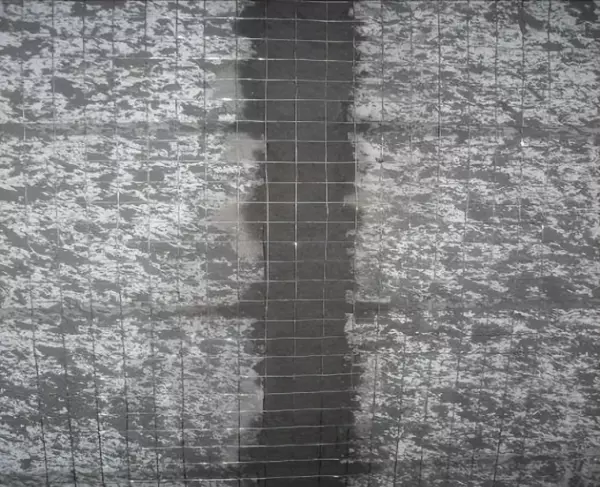

不同材料交接处(如砌体墙与混凝土墙柱、梁结合处),必须钉钢丝网加强,钢丝网不能太细,要求平整、固定牢固,在基体接缝两侧搭接宽度各≥150mm。用带铁皮的小钉间距约20cm左右一个,先用专用粘胶固定在砼、砖墙上,后把钢丝网固定在带铁皮的小钉上,后把小钉弯折平墙面。不同材料基体结合处、暗埋管线孔槽基体上、抹灰总厚≥ 20mm 的找平层应挂加强网;挂网应均匀、牢固。

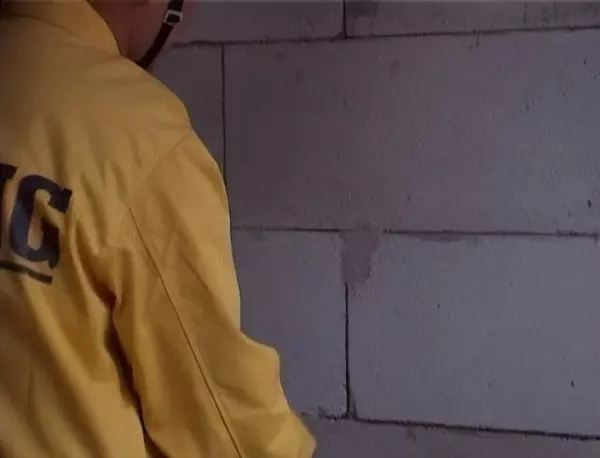

在刷界面剂前,先用水枪,将混凝土墙面和砌体墙面浮尘清洗干净。
在混凝土墙面晾干后,为防止后期抹灰开裂,增强甩将粘结牢度,在清理干净的基体墙面先涂刷液体界面处理剂一道。

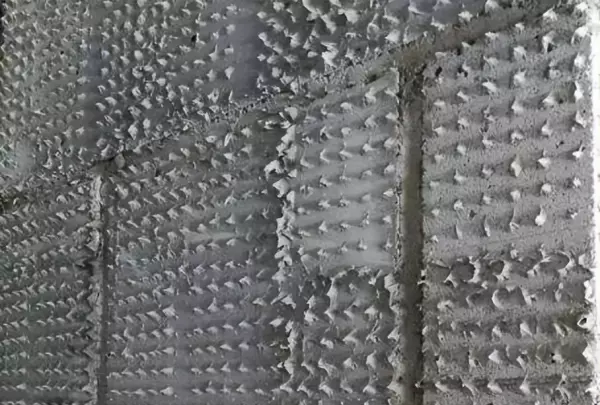

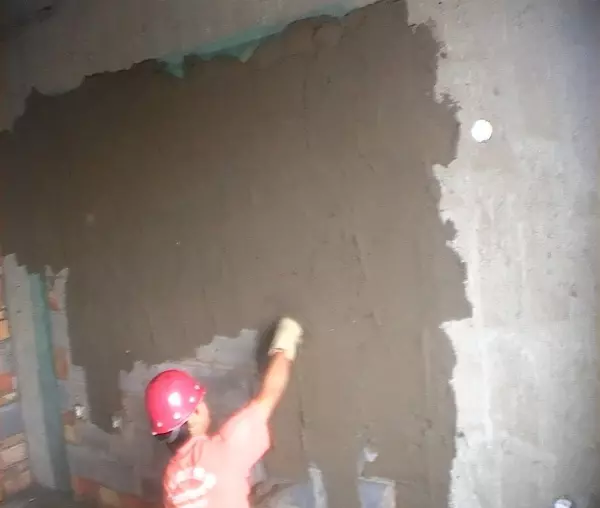

混凝土表面冲洗干净、晾干。然后用1:1水泥细砂浆掺加水量50%的108胶,用多层钢丝网制作专用甩将拍,将水泥灰浆拍至光滑混凝土面上,宜凸出墙面3~6mm,初凝后用水养护,直至水泥砂浆疙瘩粘满混凝土表面并达到较高强度(手掰不掉)为止。

吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+50cm 标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。

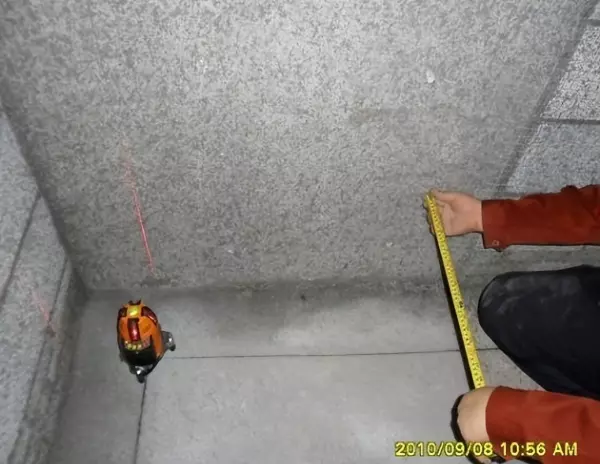

套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体 30-60cm 范围内弹出方正度控制线,并做明显标识和保护。如图

方正基准线 1 方正基准线 2

墙体
十字控制线

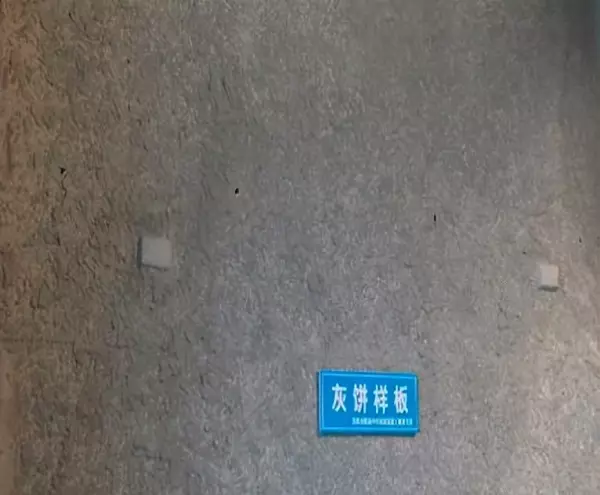

抹灰饼、冲筋:灰饼宜做成 5cm 见方,两灰饼距离不大于 1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。操作时应先抹上灰饼,再抹下灰饼。抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于1.5m。当墙面高度小于3.5m 时宜做立筋。大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。

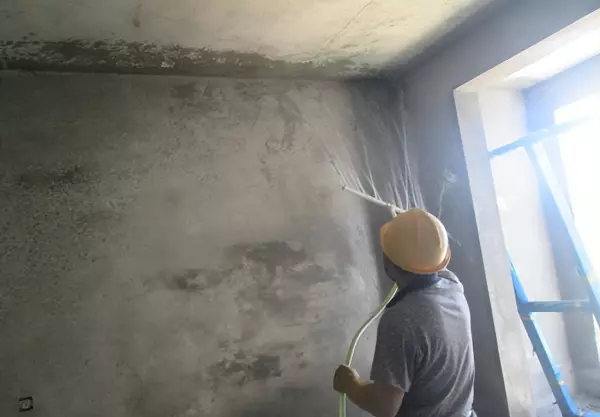

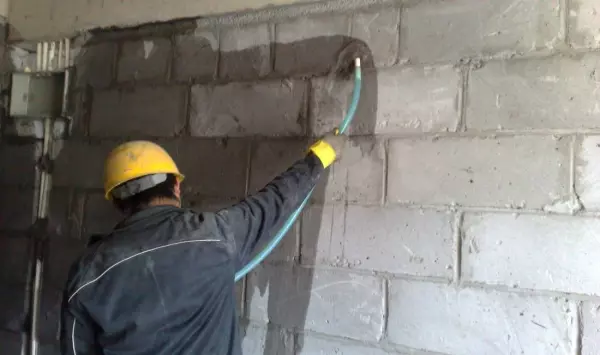

大面积抹灰前应将墙面充分湿润,对墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇两次),使抹灰层有良好的凝结硬化条件,浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行,遇风干天气。抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水以利砂浆强度增长,不出现空鼓、裂缝。
室内墙面、柱面和门洞口的阳角应先抹出护角,应用水湿润,涂刷界面剂后采用1:2水泥砂浆做高度不低于2m,每侧宽度不少于50mm的暗护角,护角不宜过尖,应用阳角抹子抹成小圆角。

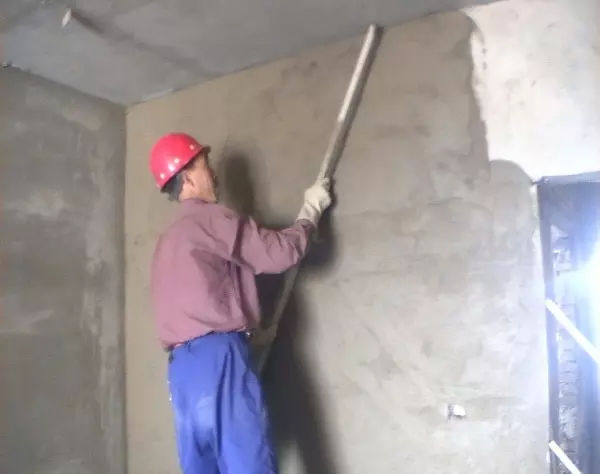

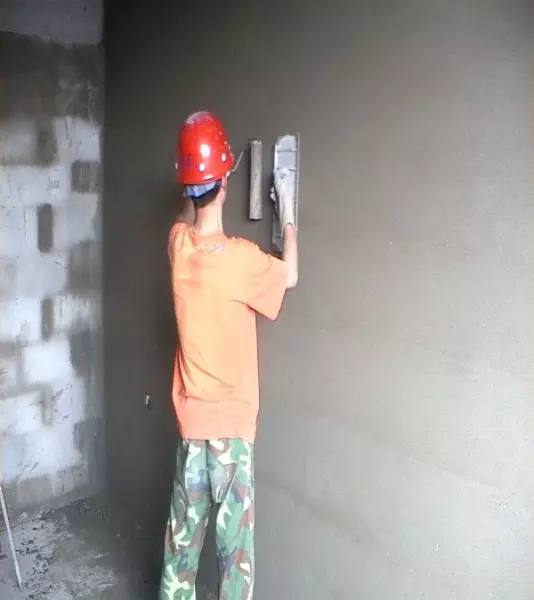

一般情况下充筋完成2h左右可开始抹底灰为宜,抹掺水重10%的108胶粘剂的水泥浆一道,紧跟抹一层薄水泥砂浆或混合砂浆,抹灰用力压实使砂浆挤入细小缝隙内。每遍厚度控制在 5-7mm,应分层装档、抹灰与所冲的筋抹平。然后用大杠刮平整、找直,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否平整、顺直,并用托线板检查墙面垂直与平整情况。

底层砂浆抹好后第二天即可抹面层砂浆。面层砂浆抹灰厚度控制在 5-8mm。如砌体表面干燥,需先洒水湿润,刷素水泥浆一道,紧跟抹罩面灰,刮平并用木抹子搓毛,面层砂浆表面收水后用铁抹子压实赶光。为避免和减少抹灰层砂浆空鼓、收 缩裂缝,面层不宜过分压光,建议以表面不粗糙、无明显小凹坑、砂头不外露为准。

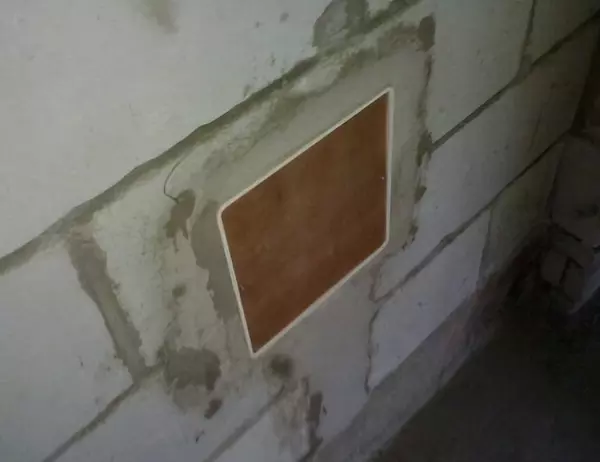

修抹预留孔洞、配电箱、槽、盒:当底灰抹平后,要随即由专人把预留孔洞、配电箱、槽、盒周边5cm 宽的石灰砂刮掉,并清除干净,用大毛刷沾水沿周边刷水湿润,然后用1:1:4 水泥混合砂浆,把洞口、箱、槽、盒周边压抹平整、光滑。
水泥砂浆抹灰面层初凝后应适时喷水养护,养护时间不少于3天。

抹灰允许偏差
加气混凝土砌块墙面空鼓、裂缝预防的解决方案(1)墙面清扫、清洁,重点是清除浮灰和鱼鳞状颗粒,对其他污斑、油渍、尘土等污物也应清理干净。(2)除清扫、清洁外,关键是控制墙面的含水率。具体作法是墙面洒水3遍,每遍洒水时间控制在20min左右,洒第3遍水后,当墙表面呈似干非干时,马上甩拉毛。检验洒水质量的标准是,以水渗入加气混凝土砌块表面1-2mm为准。(3)不同材料交界面和线管切槽处用保温钉粘贴挂设钢丝网,搭接宽度为100~150mm,铺贴在砖墙面上,最后进行砂浆抹灰。
(4)严格控制砂浆搅拌时间,确保砂浆拌合充分、均匀。施工过程中,应根据工作面及作业进度拌制砂浆,避免过多的砂浆停留时间过长,造成砂浆强度过低或者失效浪费。
(5)抹灰完成后第二天应对墙面洒水养护,保持抹灰层湿润,减少砂浆失水造成的开裂空鼓现象。每天浇水养护次数不少于3次,浇水养护时间不少于3天。
加气混凝土砌块墙面空鼓、裂缝预防的解决方案(1)墙面清扫、清洁,重点是清除浮灰和鱼鳞状颗粒,对其他污斑、油渍、尘土等污物也应清理干净。
