精装修的室内墙面抹灰施工中,抹灰是墙面的基础工序,主要作用是对墙面防护和增加建筑基层平整度。

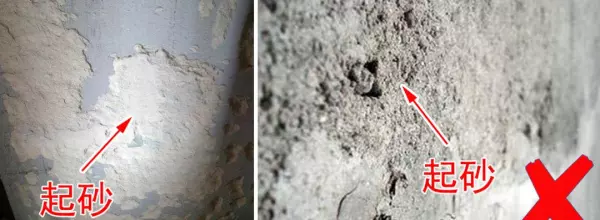

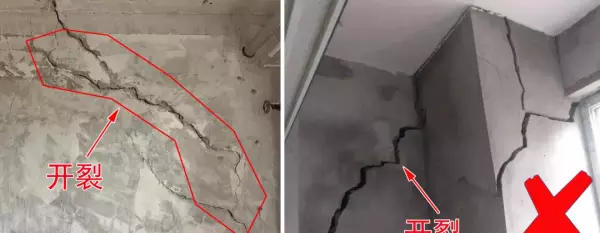

据华建工艺学会数据统计:许多精装修装饰工程由于墙体基层抹灰在施工过程中没有执行严格的施工工艺技术流程,所以在完工后出现抹灰层的空鼓、开裂、不平整、起砂、起粉等各类问题,严重的影响施工工程质量,导致日后修复困难,造成不必要的经济损失。
下面由华建工艺学会、华建环境设计研究所为大家讲解抹灰工程的施工工序及注意事项!

精装修墙面抹灰施工流程:

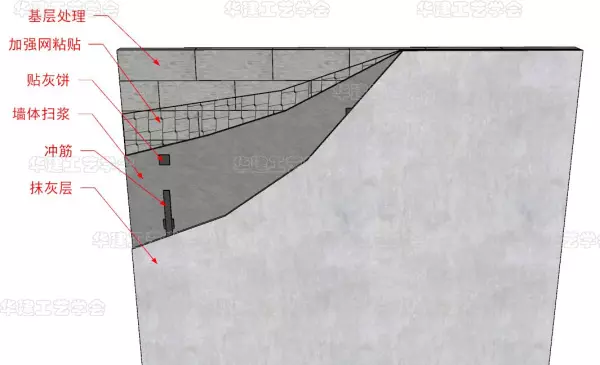

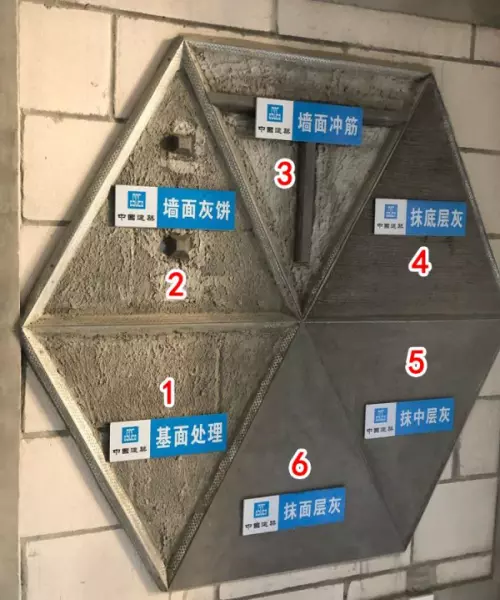

基层处理→加强网粘贴→墙体扫浆→贴灰饼→冲筋→门窗侧边及阳角护角→抹灰基层湿水→抹底子灰→抹中层找平灰→抹罩面灰→24小时后喷水养护。

▷目录
1、基层表面
2、材料品种及性能要求
3、挂网
4、灰饼
5、冲筋
6、阳角
7、滴水线
8、抹灰厚度要求
9、抹灰表面质量

10、抹灰垂直度
室内抹灰工程验收标准

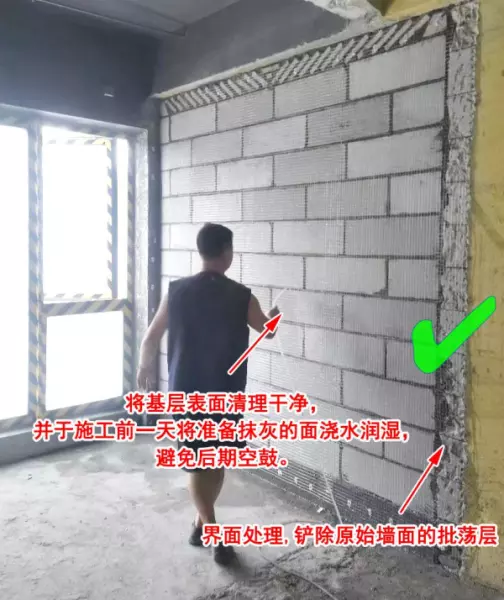

1、基层表面:

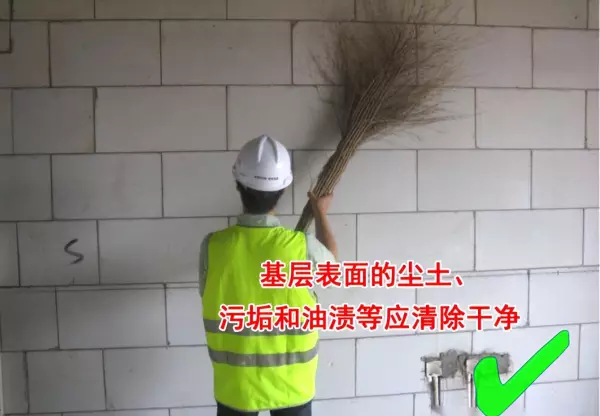

抹灰前基层表面的尘土、污垢和油渍等应清除干净,并应洒水润湿或进行界面处理。

2、材料品种及性能要求:
材料品种及性能,应符合设计要求。
抹灰工程验收时应检查:材料的产品合格证书、性能检验报告、进场验收记录和复验报告。
3、挂网:

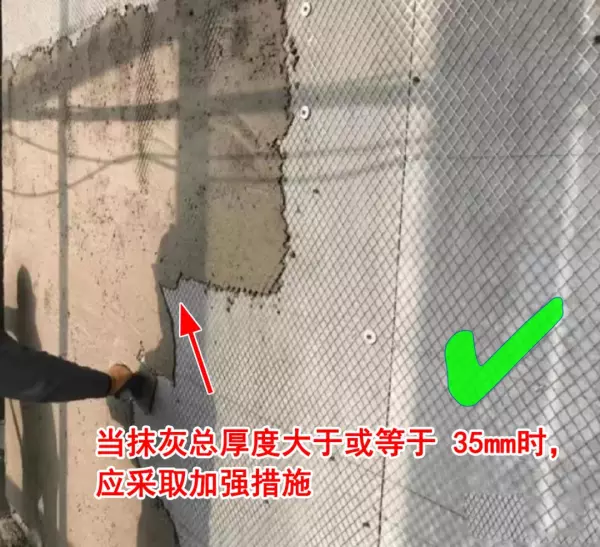

当抹灰总厚度大于或等于35mm时,应采取加强措施;
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施;

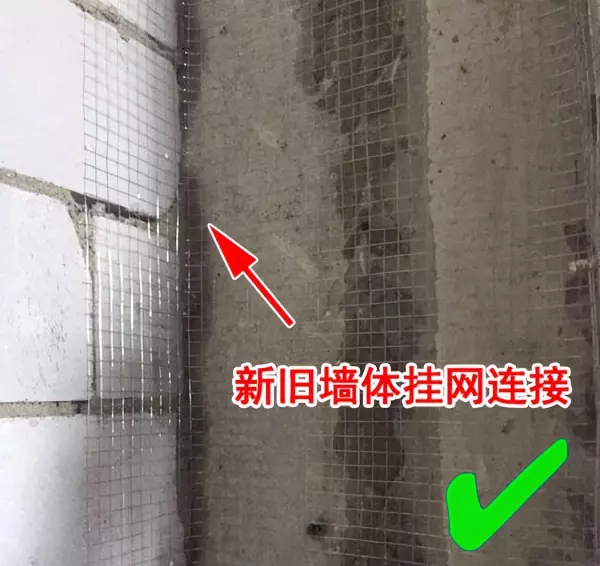

新旧墙体交接处,应取防止开裂的加强措施;

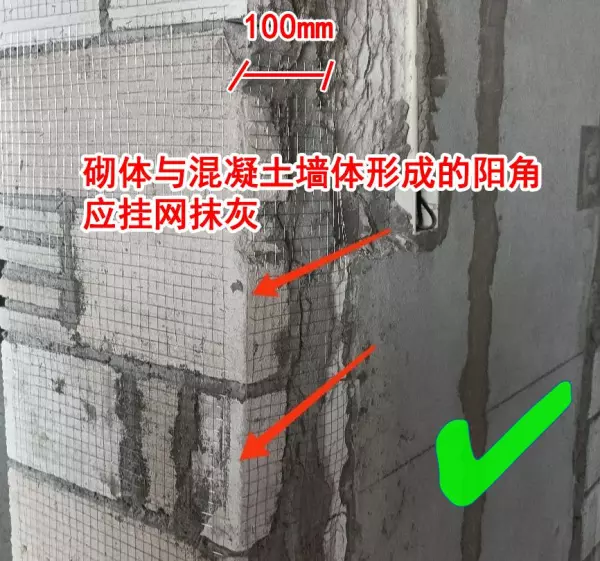

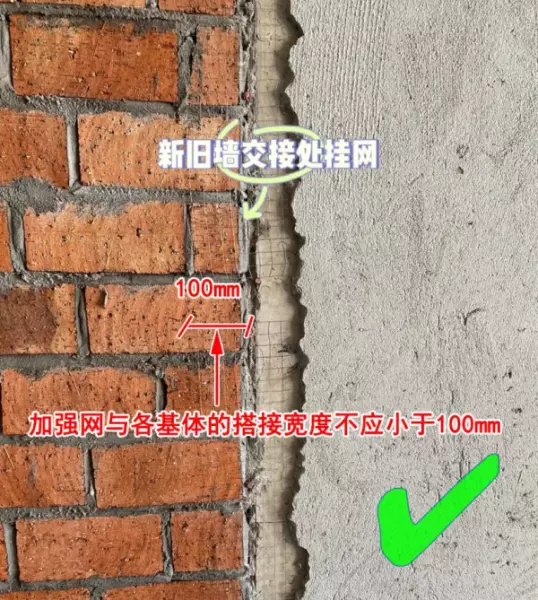

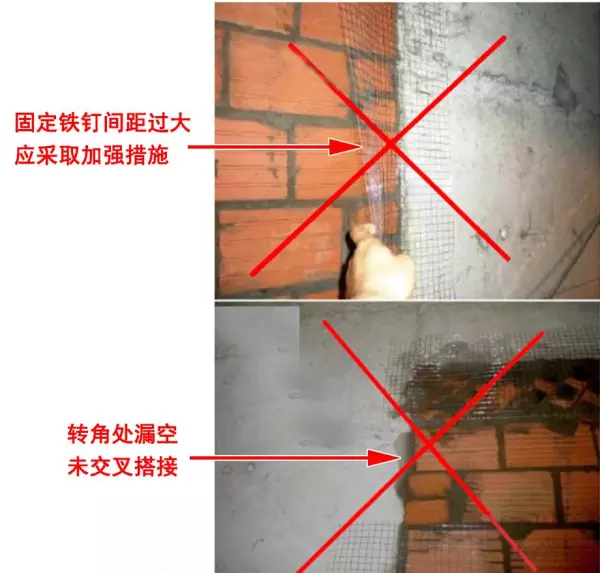

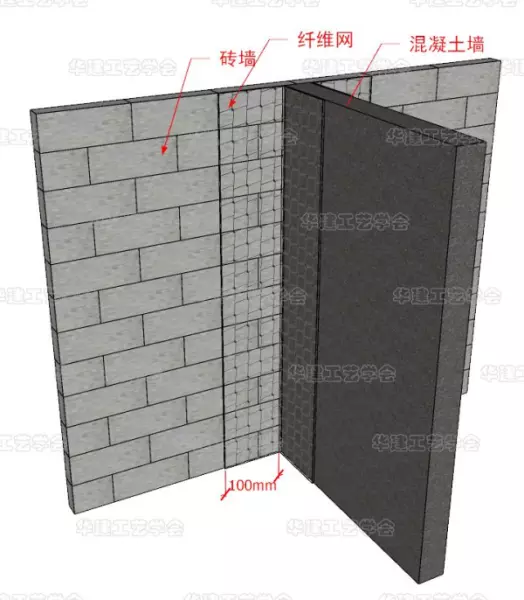

当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。

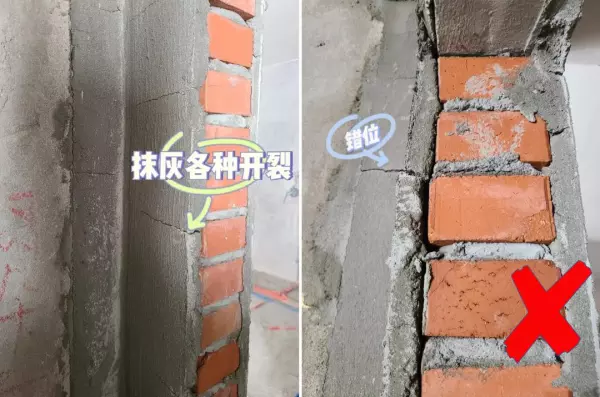

原因:不同材料基体交接处由于吸水和收缩性不一致接缝处表面的抹灰层容易开裂,因此应铺设网格布等进行加强。

4、灰饼:

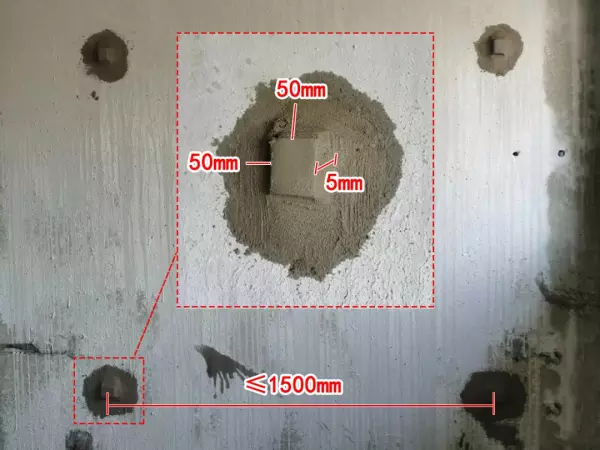

灰饼宜用M15水泥砂浆抹成50mm方形,抹灰厚度不宜小于5mm。

灰饼不少于两排,间距≤1500mm。
注意:灰饼主要作用是控制墙面的平整度。

5、冲筋:
冲筋根数应根据房间的宽度和高度确定。

当墙面高度小于3.5m时,宜做立筋,两筋间距不宜大于1.5m;
墙面高度大于3.5m时,宜做横筋,两筋间距不宜大于2m。
注意:冲筋作用与灰饼一样,主要是控制墙面的平整度。

6、阳角:
室内墙面、柱面和门洞口的阳角做法应符合设计要求。

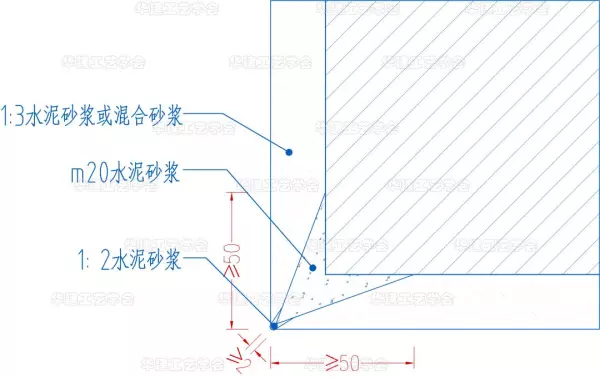

设计无要求时,应采用不低于 M20 水泥砂浆做护角,其高度不应低于2m,每侧宽度不应小于 50mm。
原因:避免因碰撞而使阳角受损。

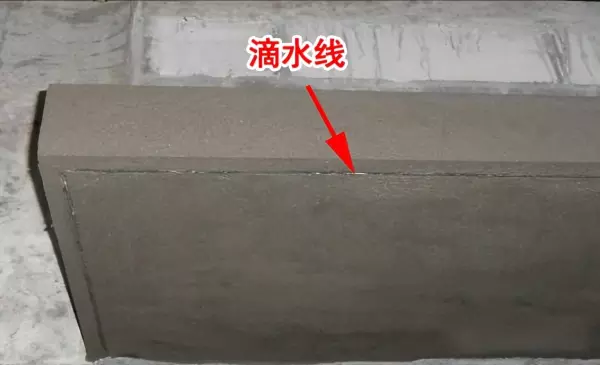

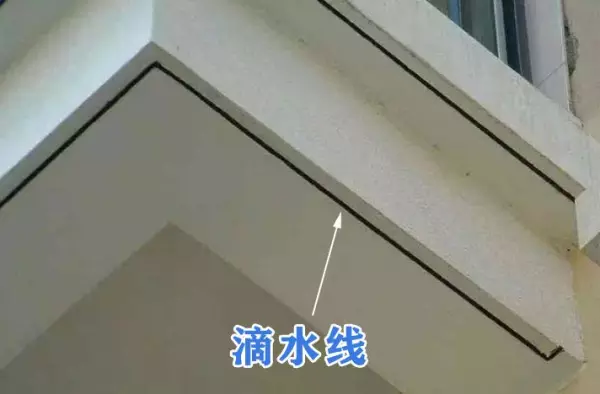

7、滴水线:
有排水要部位应水,应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度应满足设计要求,且均不应小于10mm。

8、抹灰厚度要求:

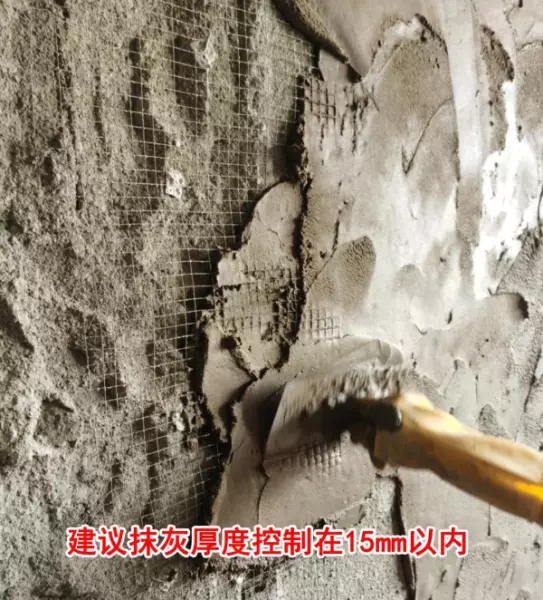

根据湿筋的高度抹面层灰,建议抹灰厚度控制在15mm以内,超过15mm时增加分层,搓抹密实。
注意:建议抹底层灰,每层厚度宜为5~7mm;抹面层砂浆,每层厚度宜为5~8mm。

9、抹灰表面质量:

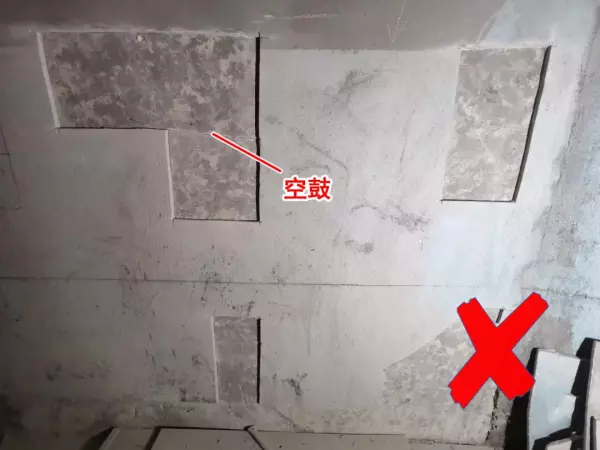

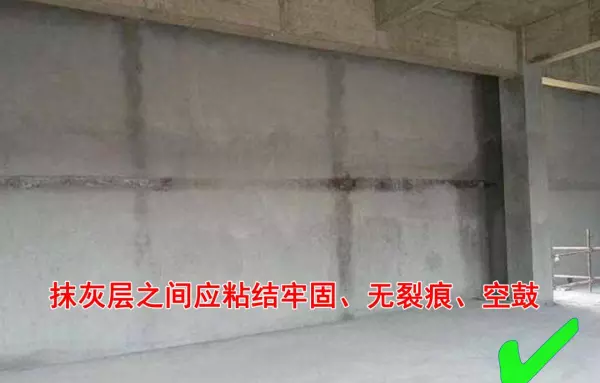

抹灰层与基层之间及各抹灰层之间应粘结牢固,抹灰层应无脱层和空鼓,面层应无爆灰和裂缝。

10、抹灰垂直度允许偏差:

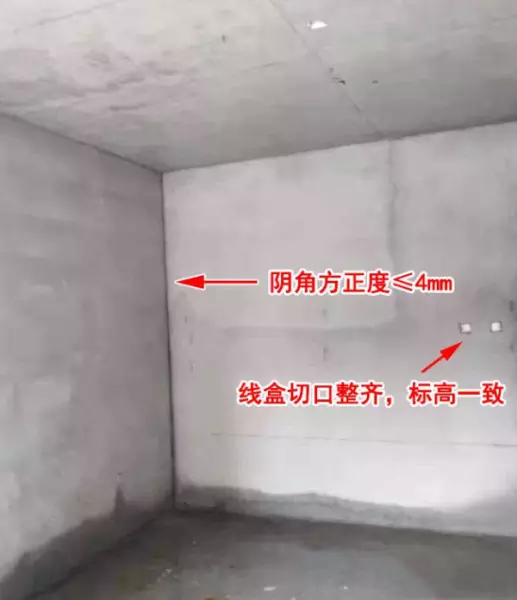

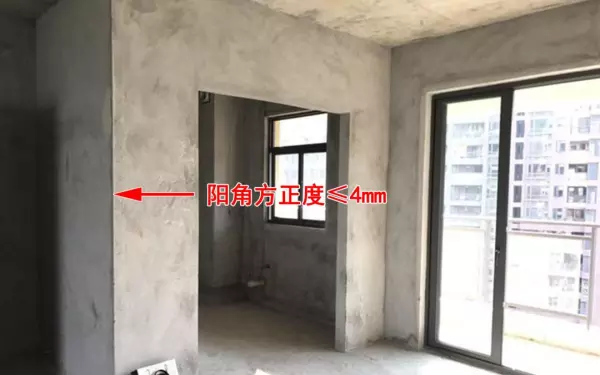

立面垂直度:≤4mm;
表面平整度:≤4mm;
阴阳角方正:≤4mm。

随着科技的进步,智能建造推动高效建设,抹灰机器人逐渐在施工现场一线投入使用。
抹灰工程质量应符合《建筑工程施工质量验收统一标准》GB/T 50300-2013、《抹灰砂浆技术规程》JGJ/T 220-2010和《建筑装饰装修工程质量验收规范》GB50210-2018 等的有关规定。

本文编写单位
华建环境设计研究所编写
审校:廖炽伟、陈韬
发布于2023年1月
“精装修抹灰工程验收规范”
HJSJ-2023”
文案由华建工艺学会的团队发布
主要面向学生
由于文案的教学特点
它的内容可以自由复制、打印和分发
禁止商业用途
