标准钢管架子要求规范

陈师傅 2026年10月28日 阅读 (7)

根据JGJ130-2011建筑施工扣件式钢管脚手架安全技术规范要求:

脚手架的搭设高度,与连墙件设置是两步三跨还是三步三跨,还有与立杆横距、立杆纵距、步距间距、荷载都有关系。

1、施工方案在不组织专家论证的情况下,脚手架搭设高度及立杆的纵、横距;横杆步距规范中都有了明确的规定。

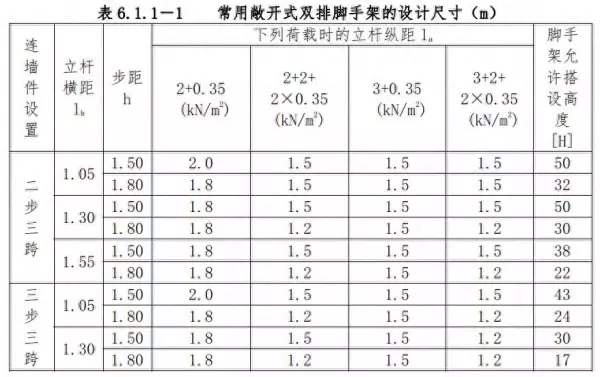

(1)常用敞开式双排脚手架的设计尺寸(m)

标准钢管架子要求规范(1)

注:表中所示2+2+2×0.35,包括下列荷载:2+2为二层装修作业层施工荷载标准值;2×0.35为二层作业层脚手板自重荷载标准值。

(2)作业层横向水平杆间距,应按不大于 la/2设置。

(3)地面粗糙度为 B 类。基本风压ω=0.4kN/m2。

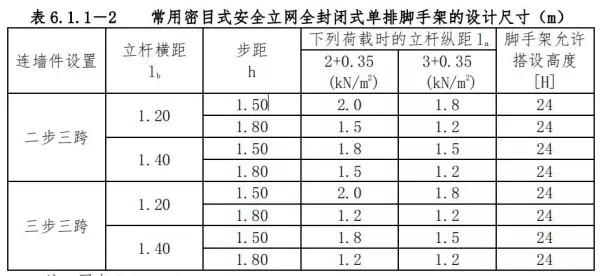

常用密目式安全立网全封闭式单排脚手架的设计尺寸

标准钢管架子要求规范(2)

注:同上表

2、单排脚手架搭设高度不应超过 24m;双排脚手架搭设高度不宜超过50m,高度超过 50m 的双排脚手架,应采用分段搭设措施。

3、纵向水平杆单根杆长度不应小于3跨;接长应采用对接扣件连接或搭接;

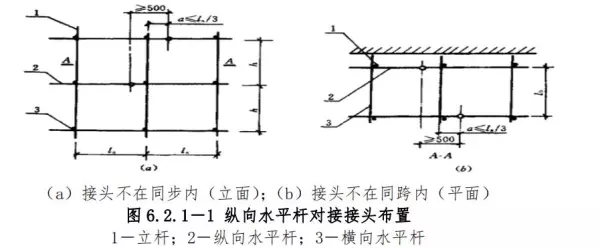

接头不应设置在同步或同跨内;两个相邻接头在水平方向错开的距离不应小于 500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。

搭接长度不应小于 1m,应等间距设置3个旋转扣件固定。

标准钢管架子要求规范(3)

4、单、双排脚手架底层步距均不应大于 2m。

5、单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

6、立杆的对接扣件应交错布置,相邻立杆接头不应设置在同步内,同步内隔一根立杆的两个相隔接头应错过高度不宜小于 500mm;各接头中心至主节点的距离不宜大于步距的 1/3;

7、顶层顶部立杆采用搭接接长时,搭接长度不应小于 1m,并应采用不少于2个旋转和扣件固定。

8、脚手架立杆顶端栏杆宜高出女儿墙上端 1m,宜高出檐口上端1.5m。

郑重声明:以上内容来自网络,请酌情参考,并以实际为准。如遇到问题发送具体情况老陈联系!

相关文章

  • 钢管多少钱一吨一吨多少米.

    钢管多少钱一吨一吨多少米

    焰鑫金属作为钢管的生产厂家,每天都会接到很多有关钢管的询价单,有的朋友可能会问钢管一吨多少米呢,接下来小编就向大家介绍一下不同壁厚的钢管一吨多少米:【唐山】钢管一吨多少米 首先想要算出钢管一吨多少米,首先要清楚钢管的计算公式:(外径-壁厚)*壁厚*0.02466。在理论上的钢管一吨出的米数会比实际上多,所以当厂家给大家报的时候,会出现两种情况:第一种报出钢管一吨多少米朋友们会感觉出的多,这个厂家值得购买,第二种会报出钢管一吨多少米的数据低,朋友们会觉得这个厂家出的太少,不值得购买。

    2025-04-27 阅读 (10)
  • 钢管多少钱一米怎么计算

    2.举个例子说304不锈钢圆管Φ219*3的304不锈钢圆管一米是多少钱? 那就是0.02491x3x换算出来每米的理算重量16kg。 我们江苏安惠焊管今天的报价是19元/kg,每米的价格就是16kgx19元/kg等于304元。那么304不锈钢圆管219*3每米的价格大概就是304元。1. 想要算出304不锈钢圆管每米的价格,我们要先确定304不锈钢圆管的规格。

    2025-04-30 阅读 (9)
