工程施工监理费,指工程监理机构接受委托,提供建设工程施工阶段的质量、进度、费用控制管理和安全生产监督管理、合同、信息等方面协调管理等服务收取的费用。

国家施工监理服务取费标准

按《关于印发建设工程监理与相关服务收费管理规定的通知》(发改价格[2007]670号)要求,工程施工监理服务收费按照下列公式计算:

1、施工监理服务收费=施工监理服务收费基准价×(1±浮动幅度值)

2、施工监理服务收费基准价=施工监理服务基价×专业调整系数×工程复杂程度调整系数×高程调整系数

监理取费标准费率表670号文件是什么(1)

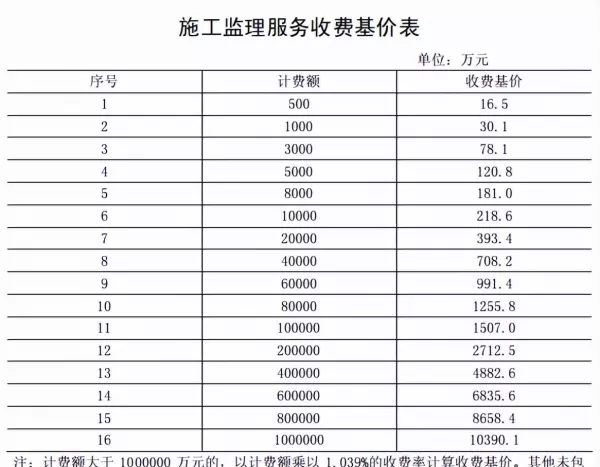

监理取费标准费率表670号文件是什么(2)

工程复杂程度分为一般、较复杂和复杂三个等级,其调整系数分别为:

一般(Ⅰ级)为0.85

较复杂(Ⅱ级)为1.0

复杂(Ⅲ级)为1.15

高程调整系数如下:

海拔高程2001m以下的为1

海拔高程2001~3000m为1.1

海拔高程3001~3500m为1.2

海拔高程3501~4000m为1.3

市场施工监理服务取费标准

计算方法主要有:

1、按建设工程投资的百分比计算方法。

就是按委托监理工程概(预)算的百分之十计收工程监理费。当工程结算时,再按实际工程投资进行调整。这种方法是国家制定监理取费标准的主要形式,建设单位和工程监理企业也易接受。

2、固定价格计算法。

就是建设单位与工程监理企业在协商一致的基础上形成的监理合同固定价格,实践中可进一步分为固定总价和固定单价计算法。特点是:当实际监理工作量比计划工作量有所增减时,一般也不调整工程监理费的总价或者单价。这种方法适用于监理工作内容明确的中小型工程监理费的计算。

3、工资加一定比例的其他费用计算方法。

就是以项目监理机构监理人员的实际工资乘以一个大于1的系数,系数通过综合考虑应有的其他直接费、间接成本、税金和利润来确定。

工程施工监理收费根据所委托监理工程业务范围、深度和工程性质、规模、难易程度以及工作条件等情况,按照下列方法之一计取:

1、按照参与监理工作年度平均人数计算

3.5万元/人每年

2、按工程造价的比例计取:

监理工程造价5百万,不得小于2.5%

监理工程造价5百万~1千万,1.9%~2.5%

监理工程造价1千万~5千万,1.3%~1.9%

监理工程造价5千万~1亿,1.1%~1.3%

监理工程造价1亿~5亿,0.7%~1.1%

监理工程造价5亿~10亿,0.5%~0.7%

监理工程造价10亿,不得大于0.5%

郑重声明:以上内容来自网络,请酌情参考,并以实际为准。如遇到问题发送具体情况老陈联系!
