干挂石材外墙做法

陈师傅 2030年08月06日 阅读 (5)

第1章工程概况

1、***市某办公楼位于***市***街,新建市政府南侧。建筑面积约为8863平方米。七层框架结构。总高度为 26.5 米,外装修由石材幕墙和局部玻璃幕墙组成。

2、石材幕墙为干挂形式。骨架为型钢龙骨,石板为花岗岩厚度为30MM。面积约为3000 平方米。骨架与墙体连接。采用原设置结构预埋铁和Ǿ 12 胀栓配合63 角钢立框焊接。空心砖墙部分采取Ǿ12 空墙拉杆两端焊接200*200*10 钢板加强预埋。本工程钢结构焊接量大,石材安装需要大量人力。

第2章工程施工部署

工程施工部署对于此工程,我公司给予高度重视,组成一个有经验、技术水平高的项目班子,决心也有能力把设计精品变成施工精品。公司在充分了解工程概况,施工条件,业主要求及总体工程进度 情况下,对整个工程进行全面精心安排。

1、按业主对完工的进度要求,把外立面干挂石材作为重中之重。

2、合理划分各施工班组的工段任务和施工段,以确定主攻目标和辅助目标的相互关系,以确保工程顺利进展。

3、加强施工准备工作

⑴技术准备:组成强有力的专业技术班子,深入施工现场,对工程测控、工程设计、材料选择、构件加工、组织工人学习规范、学习质量管理有关文件,并对原设计图中尺寸进行校核,对原结构架子进行改造,使之达到装修使用要求。

⑵材料准备:根据设计及业主的要求选定好材料供应商;材料进场后立即对石材进行验收,核对其规格、型号、颜色、数量以及相关的质量资料等,对各种石材进行选择,以便加工。

⑶人员准备:按照需要,人员分批尽快进场。

4、建立严格的质量保证体系,做到不合格的材料不用,过保质期材料不用,并落实到每个人。同时制订严格安全制度。

第3章进度计划实施措施

1、加强工段计划管理和协调,在总计划指导下,制订详细的月计划,材料采购计划,石板加工进场计划,定期开调度会,(每星期一晚上六点),及时发现和排除影响工程进度的不利因素,确保工程按期按计划顺利实施。

2、制定合理施工程序,由于该工程立面装饰内容丰富,为避免施工过程中的交叉污染及不必要的返工,进行合理组织,由于本工程工作面大且项目 多,可多项开展工作面,增加施工班组。根据工程情况,分前面及两个侧面,和后面两个工作面同时组织施工安装。

3、树立全局观念,积极与业主设计单位及土建单位配合,服从工程总体调度,确保工程按期完成。

第4章外墙面干挂石材施工工艺

1、施工工艺流程:测量放线--排版校核--埋板施工--钢骨架安装--水平/垂直度复核--焊接固定--防腐、防锈、防雷处理--隐蔽验收--石板安装--打胶--清洗、验收。

2、主要施工工艺操作

⑴弹线定位

①据石板幕墙大样图和土建单位给出的标高点,进出位线及轴线位置,采用重锤、钢丝线、测量器具及水平仪等工具在主体上定出幕墙平面、主柱、分项及转角等基线,并用经纬仪调整。

②幕墙分格轴线的测量放线,应与主体、结构、测量、放线相配合,水平标高要通层从地面向上引,以免误差累积,温差大于规定的允许偏差时(包括垂直偏差)应征得监理、设计人员的同意后,适当调整幕墙的轴线,使其符合幕墙的构造要求。

③在测量放线的同时,对预埋件的位置偏差进行检查、定位其上下左右偏差不应超过+-30MM。

⑵预埋件施工

主体结构以完成,框架部分的预埋铁件以完成,填充墙部分埋件应根据放线的位置,确定增补予埋件,采用Ǿ 12 穿墙螺杆两端加10MM 厚钢板焊接,防腐后满抹1:2 水泥沙浆加固(螺母与螺杆满焊防止松脱)

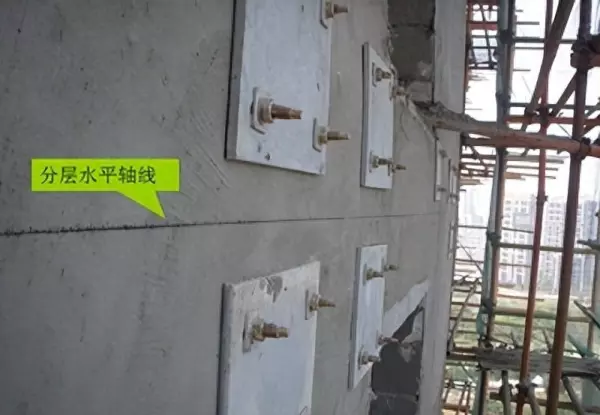

干挂石材外墙做法(1)

弹线安装预埋件

⑶立柱安装

①将立柱先与连接支座固定,然后再与先作焊在主体予埋件的角钢支座焊接。并进行调整和固定。先点焊,后满焊,焊脚高为4-5MM,竖向龙骨施工质量的好坏,直接影响到石材的干挂质量,所以,应严格控制竖向龙骨的安装质量。

②安装横向龙骨,横龙骨安装要严格控制水平度。因水平度直接影响石材横缝的质量,水平MM 内。调整好后满焊。

⑷避雷施工:

在安装立柱的同时,按设计要求进行防雷体系的可靠连接,此工程主体已预留避雷扁钢,石材幕墙钢骨架通过扁钢与预留扁钢连接,焊缝长度不小于75MM,所有避雷材料均应热浸镀锌。接地电阻值应不小于10 欧姆。避雷体系安装完毕后及时提交验收。

⑸防腐处理:

钢骨架焊接后均涂防锈漆两遍。

⑹隐蔽验收

①检查构件与主体结构的连接点的安装。

②检查钢框之间的连接形式及焊接质量。

③防雷接地安装。

④防腐处理。

⑺石材安装施工

①石板进场后,要严格按规范要求检验,包括色差挑选。石板规格尺寸允许偏差如下表:

石格板材规格尺寸允偏差

备注:L 为板长度 B 为板材宽度

②石材现场开槽,首先确定石板材开槽位置,开槽宽度 为6±1MM,长为100±12MM,深为13-18MM,两短槽端部距离石板的国缘距离为90-180MM,开槽后应专项检查,是否有破损及暗伤。打磨处是否有中遗漏,合格后方准运输安装。

③石板安装前应用细钢丝拉好控制线,保证安装精度。上板时,板的下端槽口应注石材胶,上端口注密封胶。石板安装允许偏差如下表:

石板安装允许偏差

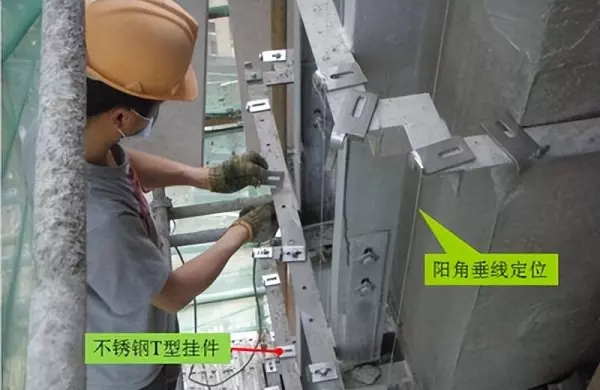

干挂石材外墙做法(2)

干挂石材质量控制

⑻密封胶施工

①注胶前应在石材四周粘贴好保护胶带,防止石材受污染,用钢刷清理石材缝隙内的灰尘。

②胶厚度为6—8MM 厚,胶表面平滑美观,无褶皱。

⑼石材表面清理

石材安装完,应检查、修补、清理一遍,拆架子时应注意成品保护。

郑重声明:以上内容来自网络,请酌情参考,并以实际为准。如遇到问题发送具体情况老陈联系!
