在施工现场里还没有看到哪个能把楼梯滑动支座做得好的项目,特别做了技术交底的项目也是如此,对于滑动支座很不重视,很大原因是施工单位为了方便浇筑混凝土,常把墙柱、楼梯和楼盖等一同浇筑,导致在中间平台起步的楼梯无法按滑动支座施工,仅楼层起步的楼梯钢筋不伸入楼层板,特别是三跑及以上的楼梯只有一个起步梯段是免强(两次浇筑的混凝土间没有隔离)能滑动的,与设计初衷完全不同;

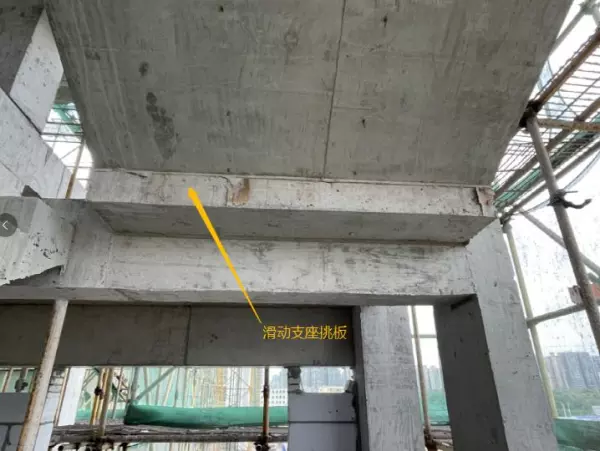

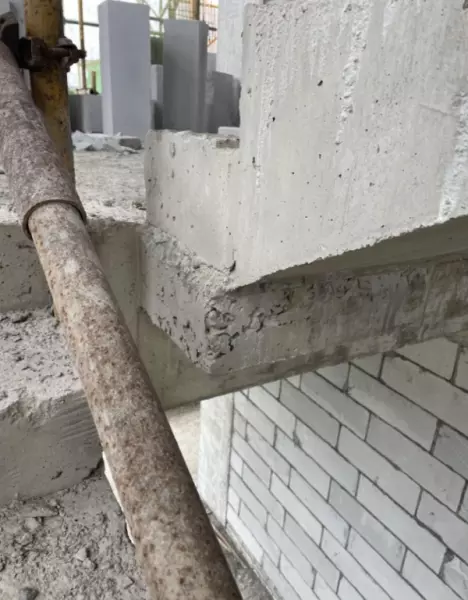

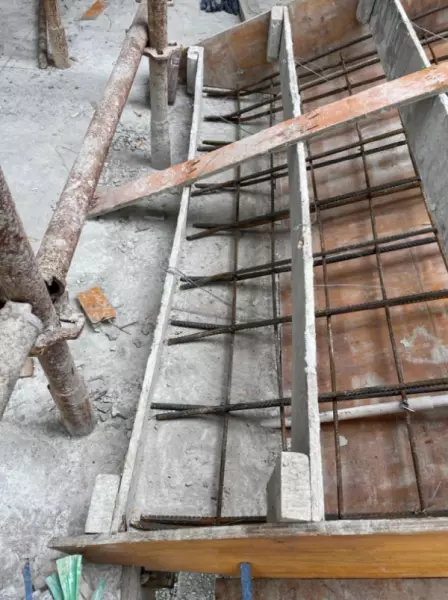

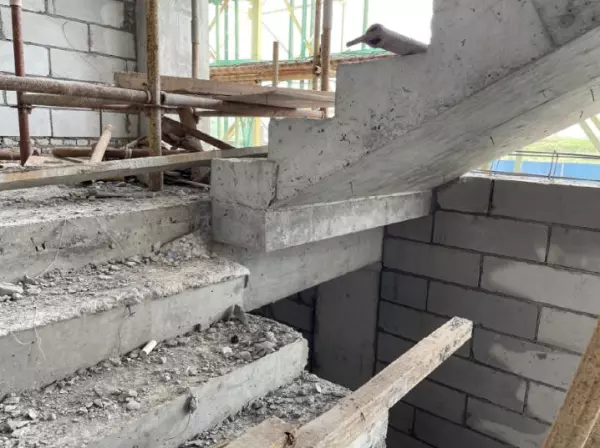

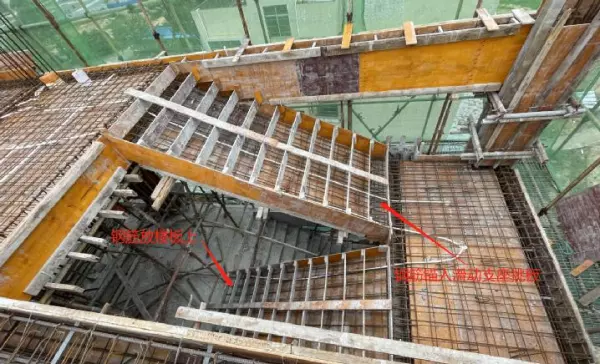

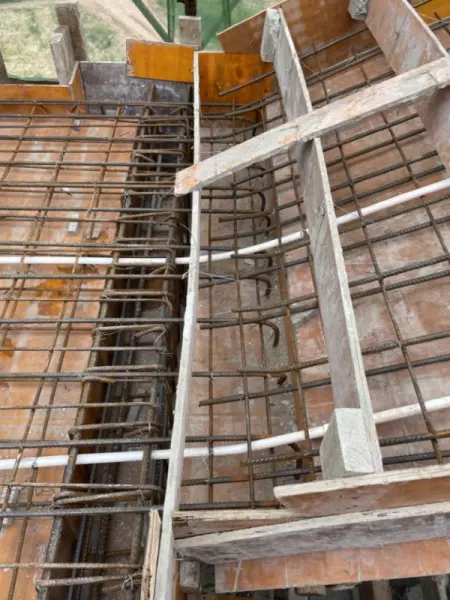

在几个施工现场拍了些滑动支座楼梯图片,如下各图所示:

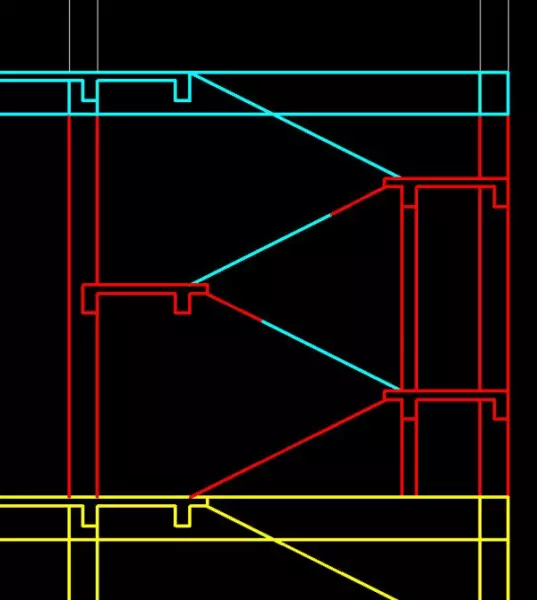

要解决这个问题也不难,施工组织调整一下就可以了,以一四跑楼梯为例,如下图所示:

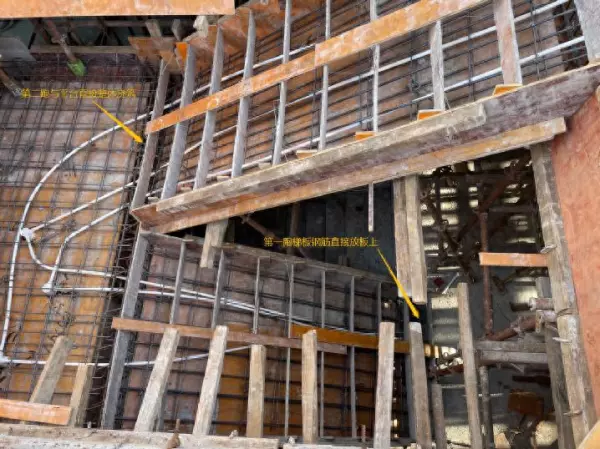

把原来墙柱、楼梯和楼盖等一同浇筑的混凝土分两次浇筑,第一次先浇筑本层墙柱、中间平台及部分1/3跨梯板、梯柱和梯梁,如上图红色部分,第二次浇筑本层楼盖和剩余的梯板,如上图青色部分;

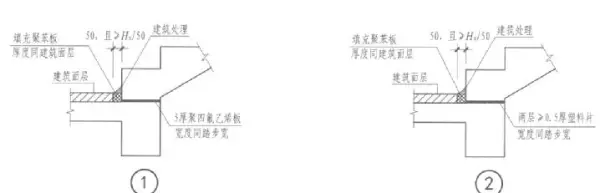

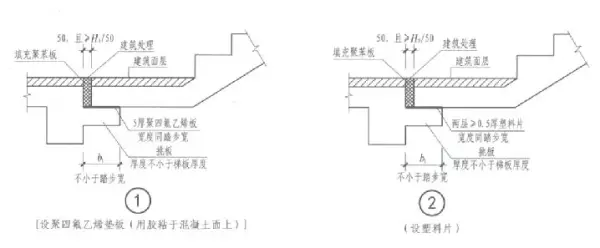

虽然钢筋锚固问题解决了,但在建筑面层完成后却对梯板产生了水平向约束,在水平力作用下当梯板挤向建筑面层方向时梯板依然不能滑动,需要在建筑面层和楼梯结构板之间设置软材料,在梯板挤压作用下此材料能够压缩变形,如果与建筑关系处理不好,滑动支座依然不能正常工作,参考22G101-2标准图集做法如下图所示。


如果这两步施工没做好滑动支座将不起作用,楼梯在地震作用和风荷载水平力(由上一篇文章表明部分楼梯在竖向荷载作用下引起误差可能超过100%)作用下的工作模式与设计大大不同,特别是当楼梯间在整个建筑物中偏置时更容易引起主体结构和楼梯的破坏。
发现在当地的施工方(其他地方不清楚)对滑动支座很不当一回事,他们都认为这种整体浇筑的楼梯都做了几什么年了也没有问题,整体的比断开的更靠谱。
