一、教材知识点:摘自《3.3通风与空调工程施工技术》

6.风机盘管安装(P103,2024修改)
(1)机组进场施工前,要对供冷量、供热量、风量、水阻力、功率及噪声等性能参数进行复验,检验方法为随机抽样送检,核查复验报告。
(2)风机盘管安装前应逐台进行水压试验和风机三速试运行。盘管水压试验压力应为系统工作压力的1.5倍,试验观察时间应为2min,不渗漏为合格;通电试运行不漏电、不短路,风机三速转动方向、转速正常为合格。

(3)立式明装风机盘管应将设备置于地面垫平,卧式采用悬吊方式,应设独立支吊架,固定应牢固,高度与坡度应正确。
(4)风机盘管机组与管道的连接,应采用耐压值大于或等于1.5倍工作压力的金属或非金属柔性连接,连接应牢固、严密,坡向正确,金属软管及网门均应保温。凝结水管与风机盘管连接时,应设置透明软管,能观察到凝结水排水情况,长度不宜大于150mm。

二、补充知识点

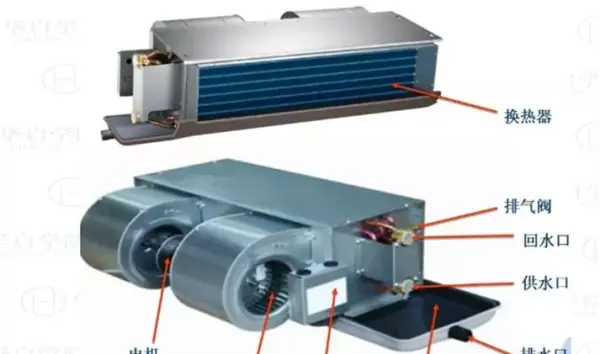

1、风机盘管是水系统中央空调末端设备,用于舒适性空调使用。主要由换热器,风机等组成,其工作原理是由两个循环系统构成:风循环和水循环。

水循环:是中央机房过来的冷水(热水)经过水管在换热器内循环。
风循环:是机组内不断的再循环所在房间的空气,使空气通过冷水(热水)盘管后被冷却(加热),以保持房间温度的恒定。
2、原理及安装
(1)风机盘管主要依靠风机的强制作用,使空气通过加热器表面时被制冷或加热,因而强化了散热器与空气间的对流换热器,能够迅速制冷或者加热房间的空气。

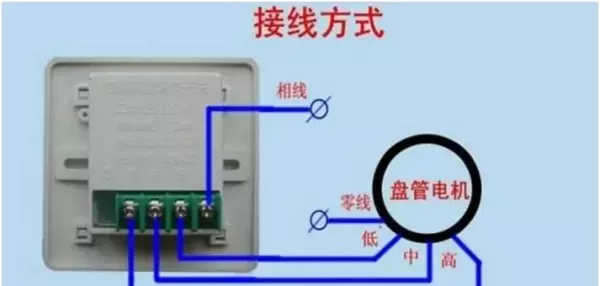

(2)风机盘管控制多采用就地控制的方案,分简单控制和温度控制两种。简单控制:使用三速开关直接手动控制风机的三速转换与启停。

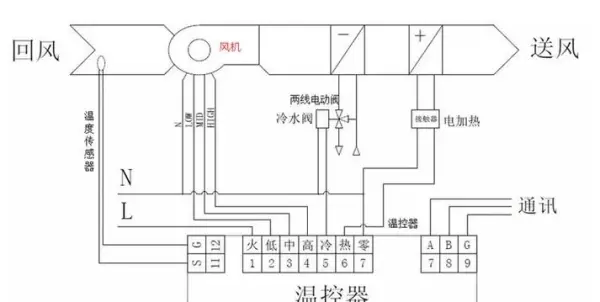

(3)温度控制:温控器根据设定温度与实际检测温度的比较、运算,自动控制STV系列电动两/三通阀的开闭;风机的三速转换。或直接控制风机的三速转换与启停,从而通过控制系统风量达到恒温的目的。
