某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。

【问题】

1.水工地下洞室除了平洞,还有哪些形式?夹角分别是多少?

【解析】倾角小于等于6°位平洞;倾角6°~75°为斜井(6-48°缓斜井,48-75°斜井),倾角大于等于75°为竖井。

某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)设冒水孔,底 部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示

对缝焊接单面双道焊缝啥意思(2)

【问题】

1.根据背景资料判断,消力池位于闸室上游还是下游?依次写出 123 的名称。

【解析】

(1)消力池位于闸室下游。

(2)1:中粗砂;2:小石子;3:大石子

某灌溉输水项目,施工过程中发生如下事件:

事件一:渡槽采用定型钢模板预制,①场地平整压实,②混凝土基础平台制作,③钢筋笼吊装,④外模安装,⑤底模安装及平整度调整,⑥内模安装,⑦模板支撑加固,⑧槽身预制拉杆安装,⑨混凝土浇筑,⑩ 渡槽吊运存放,⑪内模拆除(混凝土养护),⑫外模拆除。

施工流程为①→②→A→B→③→C→D→E→⑨→⑪ →F→G→拆除底模

事件二:隧洞为平洞,断面跨度 4.2 米,IV级围岩,局部 V 级围岩。施工单位编制施工方案,采用全断面 钻爆法开挖, 自钻注浆锚杆加固,并明确了 IV、V 级围岩开挖循环进尺参数。

【问题】

1.写出事件一中ABCDEFG 分别代表什么,用序号表示。

2.根据事件二中的跨度,确定隧洞的规模。按照原理的不同,锚杆还有哪些形式?写出 IV 类围岩开挖循环进尺参数控制标准。

【解析】

1.A:⑤ B:④C:⑥ D:⑧ E:⑦ F:⑩ G:⑫

2.(1)隧洞规模为小断面。

(2)按照原理划分,锚杆还有全长粘结型锚杆、端头锚固型锚杆、摩擦型锚杆、预应力锚杆。

(3)IV 级围岩中,开挖循环进尺控制在 2m 以内。

【案例4】某新建水库枢纽工程,包括主坝、副坝、泄水闸。主坝为混凝土面板堆石坝,副坝为均质土坝。

事件一、防浪墙采用移动模板浇筑

对缝焊接单面双道焊缝啥意思(3)

事件二、施工单位采用环刀法检测副坝土料压实度(最大干密度 1.66g/cm³ )

对缝焊接单面双道焊缝啥意思(4)

事件三:新进一批钢筋,施工单位按要求取样,送至有资质的第三方检验机构进行拉力试验。

事件四:工程采用紫铜片止水,方案部分内容如下:

(1)沉降缝填充,先装填填缝材料,后浇筑混凝土

(2)紫铜片采用双面焊接,焊缝搭接10mm

(3)水平止水片接头在加工厂制作

(4)水平止水片上40cm设置一道水平施工缝,施工时采用将止水片留出的方案

(5)紫铜片在沉降槽处用聚乙烯闭孔泡沫条填缝

(6)为加强止水片和混凝土的接触,振捣时用振捣泵在止水片上及止水片周围振捣

(7)焊缝采用红铜焊丝

(8)用水检查焊缝的渗透性

【问题】

1.写出事件一中 1、2、3、4 的名称。

2.计算压实度,采用代码列式计算,计算结果保留小数点后两位。

3.钢筋检验除拉力试验外,还应进行哪些试验。拉伸试验的三个指标是什么。

4.写出混凝土面板的施工内容。

5.改正事件四中的不妥之处。

【解析】

1.1)支撑钢架 2)花篮螺杆3)行驶轮 4)轨道

2.盒1水的质量:D-F=52.34-44.96=7.38g

盒1干土的质量:F-B=44.96-13.4=31.56g

盒1含水率:水的质量÷干土的质量=7.38÷31.56=23.38%

盒2水的质量:E-G=43.33-37.61=5.72g

盒2干土的质量:G-C=37.61-13.21=24.40g

盒2含水率:水的质量÷干土的质量=5.72÷24.40=23.44%

平均含水率:(23.38%+23.44%) ÷2=23.41%

干密度:湿密度÷(1+含水率)=1.95÷(1+23.41%)=1.58g/cm3

压实度:干密度÷最大干密度=1.58÷1.66=95.18%。

3.(1)钢筋还应进行冷弯试验。

(2)钢筋拉伸试验的三个指标是屈服点、抗拉强度、伸长率。

4.面板的施工主要包括混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混凝土浇筑、面板养护等作业。

5.改正一:紫铜片采用双面焊接,焊缝搭接不应小于20mm。

改正二:水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。

改正三:混凝土浇筑时,不得冲撞止水片,振捣器不得触及止水片。

改正四:应当用煤油检查紫铜焊缝的渗透性。

某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。施工中发生如下事件:

事件一:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m³。施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。经计算拟选用生产率为35m³/h的JS750型拌合机2台。

事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓检查。

事件三:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。

事件四:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。

【问题】

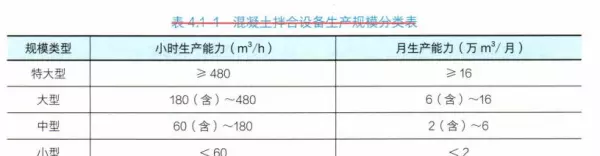

1.根据事件一计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?

2.事件二中,岩基基础面需要做哪些处理大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?

3.指出事件三中的错误之处,写出正确做法。

4.事件四中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?

【解析】

1.1)=1.5×25000÷(25×20)=75m/h(中型),而拌合机,生产率为 35m³×2=70m/h,不能够满足要 求。

对缝焊接单面双道焊缝啥意思(5)

2)拌合设备生产能力主要取决于设备容量、台数与生产率等因素。

2.岩基基础面需要做哪些处理大坝首仓混凝土浇筑前除检查基础面处理外,还要检查施工缝处理、立模、钢筋、预埋件及止水的安装等。

3.不妥之处:混凝土初凝后4h 开始保湿养护,连续养护 14d 后停止。

正确做法:塑性混凝土应在浇筑完毕6~18h内开始洒水养护,低塑性混凝土宜在浇筑完毕后立即喷雾养护, 并及早开始洒水养护;混凝土应连续养护,养护期内始终使混凝土表面保持湿润;混凝土养护时间,不宜少于28d。

4.紫铜止水带的连接宜采用对缝焊接或搭接焊接、焊缝处的抗拉强度不应小于母材抗拉强度的 70%,对缝焊接应用单面双道焊缝;搭接焊接宜双面焊接,搭接长度应大于 20mm 铜止水带宜用黄铜焊条焊接,焊接时应对垫片进行防火、防融蚀保护。不锈钢止水带宜用钨极氩弧焊焊接。金属止水带的焊缝应表面光滑、不渗水无孔洞、裂隙、漏焊、欠焊咬边伤等缺陷,应抽样用煤油等做渗透检验。

【案例6】某河道治理工程包括新建泵站、新建堤防工程。本工程采用一次拦断河床围堰导流,上下游围堰采用均质土围堰。该工程地面高程30.00m,泵站主体工程设计建基面高程22.90m。

本工程混凝土采用泵送,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、油库、塔吊、办公生活区、地磅等临时设施。根据有利生产、方便生活、易于管理、安全可靠、成本最低的原则,进行施工现场布置,平面布置示意图见图 5-1。

对缝焊接单面双道焊缝啥意思(6)

施工中发生如下事件:

事件一:基坑初期排水过程中,上游来水致使河道水位上升,上游围堰基坑侧发生滑坡。

事件二:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。

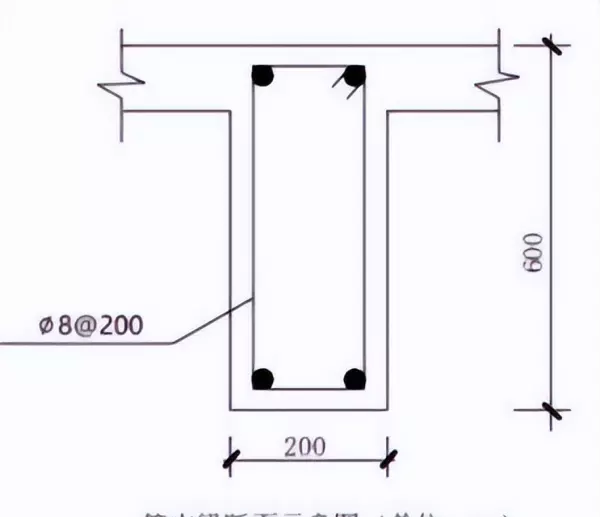

事件三:启闭机平台简支梁断面示意图见图5-2,梁长6m,保护层25mm,因该工程箍筋中φ8钢筋备量不足,拟采用φ6或6钢筋代换, φ6抗拉强度按210MPa,6抗拉强度按310MPa计算。

对缝焊接单面双道焊缝啥意思(7)

事件四:新建堤防迎水面采用混凝土预制块护坡。根据《水利水电建设工程验收规程》(SL223-2008),堤防工程竣工验收前,检测单位对混凝土预制块护坡质量进行抽检。

【问题】

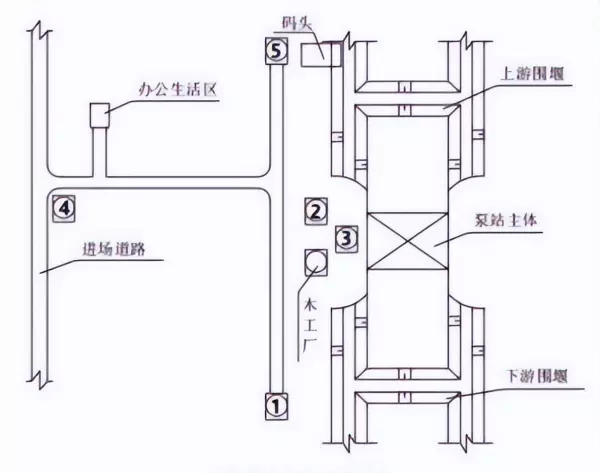

1.指出示意图中代号① 、② 、③ 、④ 、⑤所对应的临时设施名称。

2.事件一中,基坑初期排水总量由哪几部分组成?指出围堰滑的可能原因,应如何处理?

3.指出事件二中的错误之处,并提出合理的施工方法。

4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。

5.根据事件三:

(1)画出箍筋示意图并注明尺寸;

(2)计算箍筋单根下料长度;(箍筋调整值按16.5d计算,计算结果取整数,单位:mm)

(3)单根梁需要的箍筋根数;

(4)分别计算φ6及6代替φ8的理论箍筋间距值。(计算结果取整数,单位:mm)

6.写出事件四中质量抽检的主要内容。

【解析】

1.①油库、②钢筋加工厂、③塔吊、④地磅、⑤混凝土拌合系统;

2.1)初期排水量的组成包括:基坑积水,初期排水过程中的降雨,渗水。

2)发生围堰边坡坍塌事故的主要原因是:水位降低速度过快(或初期排水速率过大)。

3)围堰出现险情后,施工单位应采取的处理方法:

(1)首先停止抽水;

(2)采取抛投物料、稳定基础、 挖填裂缝等措施,加固堰体;

(3)限制水位下降速率;

(4)加强观测,注意裂缝发展和握体变形情况,如有异常及时处理。

3.不妥之处:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。

合理:应该改用抓铲挖掘机,其挖掘深度可达30m以上。而且临近设计高程时,应留出0.2~0.3m的保护层暂不开挖,待上部结构施工时,再予以挖除。

4.泵站主体结构基础土方开挖单元工程属于重要隐蔽单元工程及关键部位单元工程,重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人、监理、设计、 施工、工程运行管理等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。

5.(1) 内皮尺寸:

外皮尺寸:

对缝焊接单面双道焊缝啥意思(8)

(2)箍筋单根下料长度=箍筋周长+箍筋调整值=(150+550) ×2+16.5×8=1532mm;

(3)单根梁需要的箍筋根数:(6000-2×25)÷200+1=30.75,故为 31 根

(4)φ6代替φ8的理论箍筋间距值为:

(210×3.14×4×4)/(210×3.14×3×3)=1.78

200/1.78=112.4mm,取 112mm

6 代替φ8 的理论箍筋间距值为:

(210×3.14×4×4)/(310×3.14×3×3)=1.204 200/1.204=166.1mm,取 166mm

6.质量抽检的主要内容:

(1)混凝土预制块铺砌应平整、密实,不应有架空、超高现象;

(2)预制块间应缝口紧密、缝线规则;

(3)混凝土预制块厚度是否符合要求;

某水利水电枢纽由拦河坝、溢洪道、发电引水系统、 电站厂房等组成。水库库容为12×108m³。 拦河坝为混凝土重力坝,最大坝高152m,坝顶全长905m。重力坝抗滑稳定计算受力简图如图 3 所示。

对缝焊接单面双道焊缝啥意思(9)

事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。

【问题】

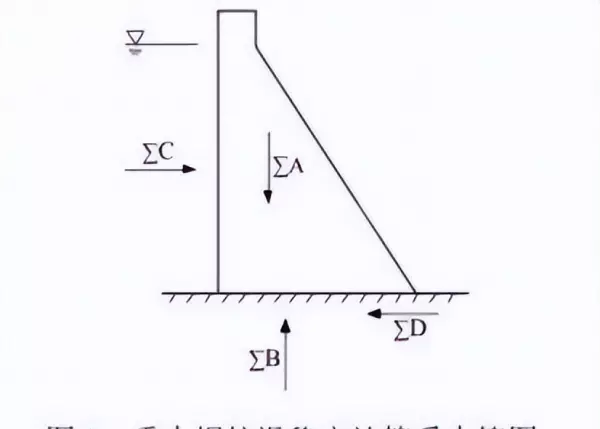

1.写出图3中∑A、∑B、∑C、∑D分别对应的荷载名称。

2.事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用竖缝分块以外, 通常还可采用哪些分缝分块形式?

【解析】

1. ∑A: 自重;∑B:扬压力;∑C:水压力;∑D:摩擦力 ;

2.混凝土重力坝分段长度一般为15~24米。

每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用通仓浇筑、斜缝分块、错缝分块等分缝分块形式。

某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。

事件一、当上下游距离小于L1时,爆破时对向开挖面的人员应撤离,当距离小于L2时,上游停止开挖, 由下游向上游贯通。

【问题】

1.分别写出 L1、L2 代表数值。

【解析】

【答案】1.L1:30 米;L2:15 米

某水利工程地处北方集中供暖城市,主要施工内容包括分流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:

事件一:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见表 1。

表 1 理论知识与技术问题对应关系表

【问题】

1.事件一中,分别写出表 1 中字母所代表的技术问题。

【解析】

A:边坡稳定;B:基坑排水;C:渗流;D:脚手架强度刚度稳定性;

E:围堰稳定;F:开挖爆破;G:施工用电;H:开挖料运输及渣料平衡。

【案例10】甲公司承担了某大型水利枢纽工程主坝的施工任务。主坝长1206.56m,坝顶高64.00m,最大坝高81.55m(厂房坝段),坝基最大挖深13.50m。该标段主要由泄洪洞、河床式发电厂房、挡水坝段等组成。

施工期间发生如下事件:

事件一: 甲公司施工项目部编制《XXXX 年度汛方案》报监理单位批准。

事件二:针对本工程涉及的超过一定规模的危险性较大单项工程,分别编制了《纵向围堰施工方案》、《一期上、下游围堰施工方案》、《主坝基础土石方开挖施工方案》、《主坝基础石方爆破施工方案》, 施工单位对上述专项施工方案组织专家审查论证,将修改完成后的专项施工方案送监理单位审核。总监理工程师委托常务副总监对上述专项施工方案进行审核。

事件三:项目法人主持召开安全例会,要求甲公司按《水利水电工程施工安全管理导则》-(SL721-2015)及时填报事故信息等各类水利生产安全信息。安全例会通报中提到的甲公司施工现场存在的部分事故隐患见表 2。

表 2 甲公司施工现场存在的部分事故隐患

事件四:施工现场设有氨压机车间, 甲公司将其作为重大危险源进行管理,并依据《水利水电工程安全防护设施技术规范》(SL714-2015)制定了氨压机车间必须采取的安全技术措施。

事件五:木工车间的李某在用圆盘锯加工竹胶板时,碎屑飞入左眼,造成左眼失明。事后甲公司依据《工伤保险条例》,安排李某进行了劳动能力鉴定。

【问题】

1.根据《水利工程施工监理规范》、《水利工程安全生产管理规定》 ,指出事件一和事件二中不妥之处,并简要说明原因。项目部编制度汛方案的最主要依据是什么?

2.事件三中,除事故信息外,水利生产安全信息还应包括哪两类信息?指出表2中可用直接判定法判定为重大事故隐患的隐患(用序号表示)。

3.事件四中氨压机车间必须采取的安全技术措施有哪些?

4.事件五中,造成事故的不安全因素是什么?根据《工伤保险条例》,在什么情况下,用人单位应安排工伤职工进行劳动能力鉴定?

【解析】

1.(1)不妥之处:项目部将“XXXX 年度汛方案 ”报监理单位批准。

理由:不符合《水利工程建设安全生产管理规定》 ,应报项目法人批准“XXXX年度汛方案 ”。

(2)不妥之处:总监理工程师委托常务副总监审核专项施工方案。

理由:不符合《水利工程施工监理规范》SL288-2014,此工作属于总监理工程师不可授权的范围,应自己审核签字。

项目部编制度汛方案的主要依据是项目法人编制的工程度汛方案及措施。

2.(1)水利生产安全信息还应包括:基本信息、隐患信息(或危险源信息、应急管理信息)。

(2)表2中的第2、3、5、7项可用直接判定法判定为重大事故隐患。

3.氨压机车间必须具备的安全技术措施:控制盘柜与氨压机应分开隔离设置,并符合防火防爆要求;所有照明、开关、取暖设施应采用防爆电器;设有固定式氨气报警仪;配备有便携式氨气检测仪;设置应急疏散通道并明确标识。

4.(1)李某未佩戴护目镜;木材加工机械的安全保护装置(排屑罩)未配备或损坏。

(2)根据《工伤保险条例》发生工伤,经治疗伤情相对稳定后存在残疾,影响劳动能力的,应当进行劳动能力鉴定。

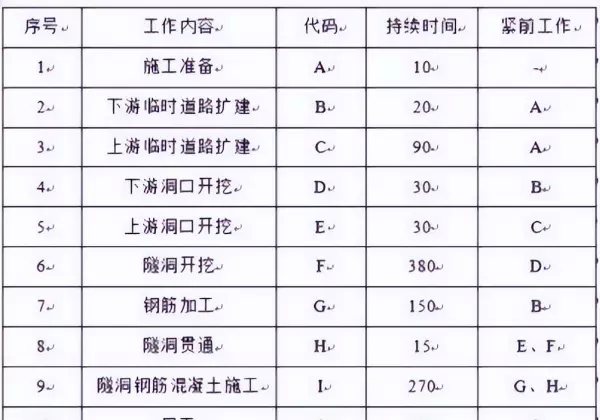

某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。钢筋混凝土衬砌采用移动模板浇筑,各工作名称和逻辑关系如表1,经监理批准的施工进度计划如图1-1

对缝焊接单面双道焊缝啥意思(10)
对缝焊接单面双道焊缝啥意思(11)

事件一:工程如期开工,A 完工后,因其它标段的影响,D工作开始时间推迟。经发包人批准监理人通知承包人,工作 B、C正常进行,G工作不受影响。D工作暂停,推迟开135天,要求承包人调整进度计划。承包人提出上下游相向开挖的方法,进度计划如图1-2。其中C1为C工作剩余时间,K表示暂停时间。发包人和承包人签订补充协议,约定工期不变,发包人支付赶工费用108万元,提前完 工奖励1.5万元/天,推迟完工处罚1.5万元/天。图 1-2

事件二:上游开挖中, 由于未及时支护,导致塌方。共处理塌方石方450m³ ,耗时8天。承包人以地质不良为由,向发包人提出49500元(450m³ ,110 元/m³ )的费用及工期索赔。

事件三:对工期进行检查发现,工作H结束时间推迟10天,工作I实际持续工作为254天,工作 J 实际持续时间为 6 天。

【问题】

1.事件二中承包人的要求是否合理,并指出理由。

2.根据事件三,计算实际总工期,对比合同工期是提前还是推迟?

并计算发包人应支付承包人的费用。

【解析】

1.承包人的要求不合理。

理由:导致塌方的原因是未及时支护,属于承包人自身原因。

2.(1)10+20+70+30+310+15+10+254+6=725(天)

(2)对比合同工期 735 天,提前 10 天;

(3)发包人应支付承包人的费用:108+1.5×10=123 万元。

某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。南干渠隧洞估算投资1000万元,发包人将其以暂估价形式列入总包合同。

事件一:发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲签订分包合同。

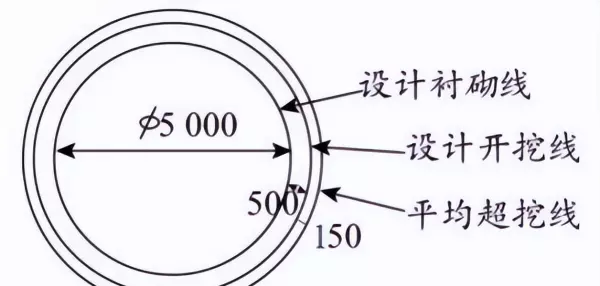

事件二:南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,衬砌厚50厘米,平均超挖控制在15厘米。

对缝焊接单面双道焊缝啥意思(12)

事件三:南干渠隧洞设计衬砌8635m³,实际用量12223.55m³ 。配比如表2,完工后,施工单位乙向监理单位提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。

对缝焊接单面双道焊缝啥意思(13)

事件四:为保障分包单位农民工工资支付,双方在合同中约定如下:

(1)存储农民工工资保障金

(2)编制农民工工资支付表

(3)配备劳资专管员

(4)对农民工进行实名登记

(5)将人工费及时足额拨付至农民工工资专用账户

(6)开通农民工工资专用账户

【问题】

1.事件一中,发包人要求招标的要求是否合理,并说明理由。

2.事件二中,计算设计石方开挖量和实际石方开挖量,并判定计量用量 (π取3.14)。

3.事件三中,计算水泥和砂子的实际用量。

4.修改事件三中,申请付款的不妥之处。

5.分别判定事件四中的约定是施工单位甲或施工单位乙的责任,以序号表示。

【解析】

1.发包人要求招标的要求合理。

理由:南干渠隧洞估算投资1000万元,建设资金来源为国有投资,所以应当招标。

2.设计石方开挖量:3.14×3×3×1000=28260m³;

实际石方开挖量:3.14×3.15×3.15×1000=31156.6m³;

计量用量取设计开挖量,即28260m³;

3.水泥用量:12223.55×291=3557053.05kg

砂子用量:12223.55×0.52=6356.246m³

4.单价子目结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量,即按施工图纸所示尺寸计算的有效体积为单位计量。

5.施工单位甲的责任:2、4

施工单位乙的责任:1、3、6

某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示:

对缝焊接单面双道焊缝啥意思(14)

事件一:开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括工程概况、编制依据、安全生产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理工程师审批,并于开工后21日报有管辖权的水行政主管部门备案。

事件二:该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致1 人死亡,2人重伤,1人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。

【问题】

1.改正事件一中的不妥之处。

2.本工程安全生产措施方案还包括哪些内容?

3.事件二中的事故属于哪个等级,施工单位负责人应在什么时间向哪些部门报告。

【解析】

1.项目法人应当组织编制保证安全生产的措施方案,并自开工之日起15个工作日内报有管辖权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。

2.还包括安全生产管理人员及特种作业人员持证上岗情况、安全生产管理机构的应急救援预案、工程度汛方案措施、其他有关事项。

3.属于一般事故,单位负责人接到报告后,应在1小时内向主管单位和事故发生地县级以上水行政主管部门报告。

【案例14】某灌溉输水项目,施工过程中发生如下事件:

事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、隧洞等5个单位,确定主要单位工程、关键部位单元工程。监理单位开工前将划分表及说明书面报质量监督机构确认。

事件二:该工程未发生质量事故,施工单位自评合格,主要项目全部优良。项目法人组建合同工程完工验收工作组,监理单位组织合同工程完工验收,通过了《合同工程完工验收鉴定书》,并按照规定,进行分发备案。

对缝焊接单面双道焊缝啥意思(15)

【问题】

1.改正事件一中划分表及说明书申报的不妥之处,除主要单位工程、关键部位单元工程外,项目划分还需确定哪些项目?本工程渠道划分的原则是什么?

2.写出abc的质量评定等级,列式计算优良率d,并判定自评结果e。

3.改正事件二中合同工程完工验收的不妥之处,并写出《合同工程完工验收鉴定书》分发备案的具体要求。

【解析】

1.(1)应当由项目法人在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。

(2)项目划分除确定主要单位工程、关键部位单元工程外,还应确定主要分部工程、重要隐蔽单元工程。

(3)本工程渠道工程划分原则是:按招标标段或工程结构划分。

2.A:合格

B:优良

C:优良

优良率d=4/5=80.0%

e为合格

3.(1)合同工程完工验收应当由项目法人组织。

(2)《合同工程完工验收鉴定书》正本数量可按参加验收单位、质量和安全监督机构以及归档所需的份数确定。自验收鉴定书通过之日起30个工作日内,应有项目法人发送有关单位,并报送法人验收监督管理机关备案。

【案例15】某新建水库枢纽工程,包括主坝、副坝、泄水闸。主坝为混凝土面板堆石坝,副坝为均质土坝。

【问题】

1.工程结束后,施工单位和发包人签订了质量保修书,写出质量保修书的内容。

【解析】

1.质量保修书的内容:

合同工程完工验收情况;

质量保修的范围和内容;

质量保修期;

质量保修责任;

质量保修费用;

【案例16】某水利工程地处北方集中供暖城市,主要施工内容包括分流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:

事件一:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资料。

事件二:本工程基坑最大开挖深度12m。根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。

事件三:根据《水利水电工程施工安全管理导则》(SL72l-2015),施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。

【问题】

1.事件一中,项目法人向施工单位提供的地下管线资料可能有哪些?

2.事件二中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?

3.事件三中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?

【解析】

1.通信、电力、给水、排水、污水、供暖等线路。

2.施工单位技术负责人还应组织施工技术、安全等部门的专业技术人员参加专项施工方案审核。

3.施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后方可组织实施。

某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概算编制规定》429 号)和《水利建筑工程预算定额》编制。

工程实施过程中发生如下事件:

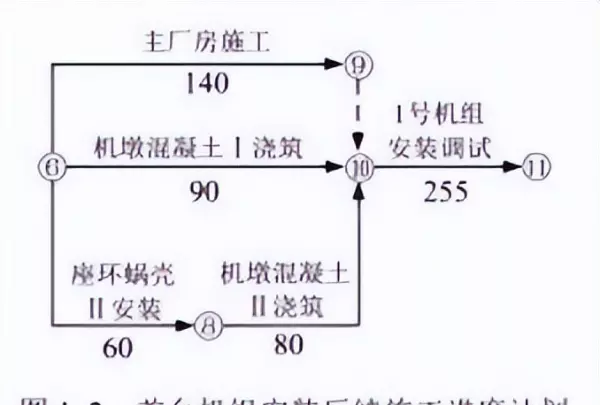

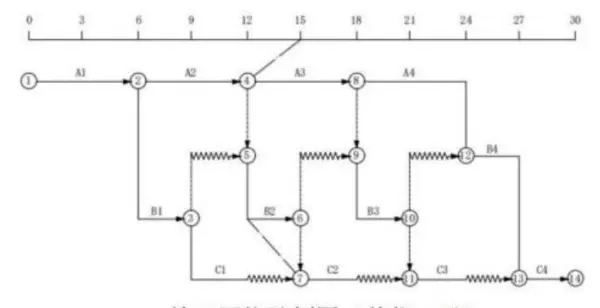

事件一:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图3所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,C1工作的各时间参数为

对缝焊接单面双道焊缝啥意思(16)
对缝焊接单面双道焊缝啥意思(17)

事件二:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图3中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表3。承包人据此制定了工期优化方案。

表 3 混凝土工程相关工作可压缩时间和对应增加的成本分析表

注 : i 为 1 ,2 ,3 ,4

事件三:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。

事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。

【问题】

1.写出事件一中EF、TF、LS、LF、FF分别代表的数值。

2.根据事件二,说明第15天末的进度检查情况(按“×工作实际比计划提前或滞后×天”表述),并判断对计划工期的影响。

3.写出工期优化方案(按“××工作压缩天”表述)及相应增加的总成本。

4.事件三中,承包人提出的要求是否合理?说明理由。

5.写出事件四中承包人的索赔程序。

【解析】

1.EF=12;

TF=9;

LS=18;

LF=21;

FF=3

2.(1)A3工作实际比计划滞后3天,关键工作,延误计划工期3天;

(2)B2工作实际比计划滞后3天,非关键工作,不延误计划工期;

(3)C1工作实际比计划提前3天,非关键工作,不延误计划工期;

3.工期优化方案:本题关键线路是 A1→A2→A3→A4→B4→C4,其中在第15天末,A1、A2 工作已完成,只能压缩 A3、A4、B4、C4 一共三个月,而且是挑便宜的压缩。

所以优化:B4+A3+A3=5(万元)。

4.承包人提出的要求不合理。

理由:混凝土工程单价是完成工程量清单中一个质量合格的规定计量单位项目所需的直接费、施工管理费、企业利润和税金, 并考虑到风险因素。

5.(1)承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。承包人未在前述28天内发出索赔意向通知书的,丧失要求追加付款和(或)延长工期的权利

承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书,索赔通知书应详细说明 索赔理由以及要求追加的付款金额和延长的工期,并附必要的记录和证明材料。

(3)索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。

(4)在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长的工期,并附必要的记录和证明材料。

【案例18】某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》和《水利工程 工程量清单计价规范》编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目, 金额为1200万元。增值税税率为 9%。投标人甲结合本工程特点和企业自身情况分析,讨论了施工投标不平衡报价的策略和利弊,其编制的投标文件部分内容如下:已标价的工程量清单中,钢筋制作与安装单价分析表见表4。

表 4 钢筋制作与安装单价分析表(单位:1t)

投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的 10%支付,开工前由发包人一次性付清;工程预付款按照公式扣还,其中F1=20%,F2=80%;

承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。工程实施期间发生如下事件:

事件一:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。

事件二:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。

事件三:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷 7 天内累计运行了 42 小时,机组无故障停机次数 3 次。在机组启动试运行完成前,验收主持单位组织了技术预验收。

【问题】

1.写出表 4 中 A、B、C、D、E 和F 分别代表的名称或数字。(计算结果保留两位小数)

2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。

3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?

4.写出事件一中变更工作的估价原则。

5.计算 11 月份的预付款以及实际工程款多少万元,计算结果保留两位小数。

6.根据《水利水电建设工程验收规程》(SL232008),指出事件三中的错误之处,说明理由。

【解析】

1.A:工长;

B:钢丝;

C:其他材料费;

D:4440.89;(基本直接费=人工费+材料费+机械费=125.37+4245.58+69.94=4440.89元)

E:455.88;(直接费+间接费+利润)*0.09=(4551.91+182.08+331.38)*0.09=455.88元

F:5521.25;(直接费+间接费+利润+税金=4551.91+182.08+331.38+455.88=5521.25元)

2.1)不平衡报价的常用策略:

(1)早日结账项目(如临时工程费、基础工程、土方开挖等)可适当提高。

(2)今后工程量会增加的项目,单价适当提高。

(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;对工程内容不清楚的,则可适当降低一些单价,待澄清后可再要求提价。

2)不平衡报价的弊端:投标报低单价的项目,如工程量执行时增多将造成承包人损失;不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。

3.(1)若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由发包人和承包人组织招标;

(2)若承包人具备承担暂估价项目的能力且明确参与投标的, 由发包人组织招标。

4.事件一中变更估价原则包括:(书中①这里为适用,因为事件一里明确没有子目)

②已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价, 由监理人商定或确定变更工作的单价;

③已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

5.

对缝焊接单面双道焊缝啥意思(18)

C=14818+1450=16268≥即 C=15680(万元)=(19600×80%)

所以 11 月份工程预付款扣还金额=1960-1816.33=143.67(万元)。

承包人实得金额=1450-143.67=1306.33(万元)

6.错误之处:泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。

理由:泵站机组带额定负荷7天内累计运行了48小时,机组无故障停机次数不少于3次。

【案例19】某坝后式水电站安装两台立式水轮发电机组,甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。

合同约定:应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后,方可开始水轮发电机组的正式安装工作; 1号机为计划首台发电机组;首台机组安装如工期提前,承包人可获得奖励,标准为10000元/天;工期延误,承包人承担逾期违约金,标准为10000元/天。

单台尾水管安装综合机械使用费合计100元/小时,单台座环蜗壳安装综合机械使用费合计175元/小时。机械闲置费用补偿标准按使用费的50%计。

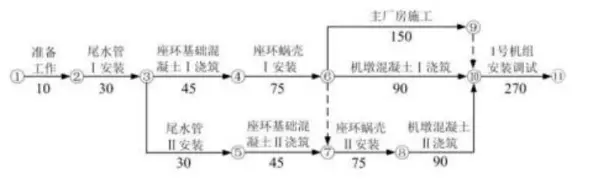

施工计划按每月30天、每天8小时计,承包人开工前编制首台机组安装施工进度计划,并报监理人批准。首台机组安装施工进度计划见图 1-1(单位;天)。

对缝焊接单面双道焊缝啥意思(19)

事件一:座环蜗壳I到货时间延期导致座环蜗壳1安装工作开始时间延迟了10天,尾水管Ⅱ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20天。承包人为此提出顺延工期和补偿机械闲置费要求。

事件二:座环蜗壳I安装和座环基础混凝土Ⅱ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图1-2(单位:天)。 并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

对缝焊接单面双道焊缝啥意思(20)

事件三:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10天,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。

事件四:主厂房施工实际工作时间为155天,1 号机组安装调试实际时间为232天,其他工作按计划完成。

【问题】

1.根据图 1-1,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。

2.根据事件一,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由

3.事件三中承包人提出的要求是否合理?说明理由。

4.综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工 期提前奖励或应承担的逾期违约金。

5.综合上述四个事件计算承包人可获得的补偿及奖励或违约金的总金额。

【解析】

1.总工期 595 天。

关键线路:①→②→③→④→⑥→⑦→⑧→⑩→

2.(1)承包人可获得顺延工期10天。

理由:座环蜗壳I、尾水管II到货延期均为发包人责任。

座环蜗壳I安装是关键工作,开始时间延迟10d影响工期10d;

尾水管Ⅱ安装工作总时差45d,尾水管Ⅱ安装开始时间延迟20d不影响工期。

(2)补偿机械闲置费15000元。

理由:座环蜗壳I机械闲置费补偿:10×8×175×50%=7000元;

尾水管Ⅱ机械闲置费补偿:20×8×100×50%=8000 元。

3.不合理,施工质量问题属于承包人责任。

4.首台机组安装的实际工期:

事件 1 中,工期顺延 10d。

事件 2 中,因不可抗力事件导致后续工作均推迟一个月开始,即 30d。

根据事件 2,首台发电机组安装后续施工进度计划进行优化调整,主厂房施工计划 140d,但实际工作时间为 155d,1 号机组安装调试计划时间为 255d,但实际工作时间为 232d。

则首台机组安装实际工期=10+30+45+75+155+232+10+30=587d。

工期提前 595-587=8d,所以可获得工期提前奖励为:8×10000=80000 元。

5.可获得:设备闲置费 15000 元+措施费 900000 元+提前奖励 80000 元=995000 元。

某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m3。 拦河坝为混凝土重力坝,最大坝高152m,坝顶全长905m。

事件一:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。

事件二:混凝土重力坝施工中,早期施工时坝体出现少量裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。

事件三:本工程混凝土重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12 个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。

【问题】

1.事件一中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。

2.事件二中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?

3.事件三中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。

【解析】

1.不完善。混凝土重力坝基础面开挖至设计高程,应对基础面表面松软岩石、棱角和反坡进行清除,之后用高压水枪冲洗,若有油污可用金属丝清洗油污,再用高压枪吹至岩面无积水,经质检合格并按程序验收后,才能开仓浇筑。

2.主要温度控制指标还应包括:浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却等。

3.不能评定为优良等级。

理由:18个分部工程,优良等级15个,满足条件“70%以上达到优良等级 ”;

主要分部工程12个,主要分部工程优良等级11个,不满足条件“主要分部工程质量全部优良 ”。

施工中无质量事故,外观质量得分率91%均满足条件。

所以不能评定为优良。

某大型引调水工程位于Q省X市,第5标段河道长10km。主要工程内容包括河道开挖、现浇混凝土护坡以及河道沿线生产桥。工程沿线涉及黄庄村等5个村庄。根据地质资料,沿线河道开挖深度范围内均有膨胀土分布,地面以下1~2m地下水丰富且土层透水性较强。本标段土方1100万m³,合同价约4亿元,计划工期2年,招标文件按照《水利水电工程标准施工招标文件》编制,评标办法采用综合评估法,招标文件中明确了最高投标限价。建设管理过程中发生如下事件:

事件一:评标办法中部分要求见表4-1。

表 4-1评标办法(部分)

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。

事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见表4-2。

表 4-2 河道护坡现浇混凝土配合比材料用量(部分)

主要材料预算价格:水泥 0.35 元/kg,砂 0.08 元/kg,水 0.05 元/kg。

事件三:合同条款中,价格调整约定如下:

1.对水泥、钢筋、油料三个可调因子进行价格调整;

2.价格调整计算公式为△M=[P-(1±5%)P0 ]×W,式中△M代表需调整的价格差额,P 代表可调因子的现行价格,P0 代表可调因子的基本价格,W 代表材料用量。

【问题】

1.事件一中,对投标报价中算术性错误进行修正的原则是什么?

2.针对事件一,指出表4-1 中评审标准的不合理之处,并说明理由。

3.根据背景材料,合理分析本标段施工的重点和难点问题。

4.分别指出事件二表 4-2 中 A、B、C、D、E、F 所代表的含义。

5.计算事件二中每 m3 水泥砂浆 M10 的预算单价。

6.事件三中,为了价格调整的计算,还需约定哪些因素?

【解析】

1.对投标报价中算术性错误进行修正的原则是:

(1)用数字表示的数额与用文字表示的数额不一致的,以文字数额为准。

(2)单价与工程量的乘积与总价之间不一致的,以单价为准修正总价,但单价有明显的小数点错位的,以总价为准,并修改单价。

2.评审标准的不合理之处及理由如下:

(1)不合理之处:投标人有效投标报价应当在最高投标限价85%~100%之间。

理由:根据《工程建设项目施工招标投标办法》规定,招标人不得规定最低投标限价。

(2)不合理之处:获得 Q 省“青山杯”的得1分。

理由:招标文件不得以本区域奖项作为加分项。

(3)不合理之处:投标人业绩以施工合同为准。

理由:投标人业绩除施工合同外,还包括中标通知书和合同工程完工验收证书(竣工验收证书或竣工验收鉴定书)。

3.本标段主要施工重点和难点问题:

(1)沿线地下水丰富,施工过程中降排水问题;

(2)沿线膨胀土分布,膨胀土处理问题;

(3)本标段土方开挖量大,土方平衡与调配问题;

(4)本标段沿线涉及 5 个村庄,施工环境协调问题;

(5)本标段河道护坡现浇混凝土施工问题;

(6)本标段与其他相邻标段协调问题。

(7)本标段工程量大、工期紧,进度组织安排问题。

4.A 代表水泥强度等级;B 代表级配;C 代表水灰比;D 代表水泥;E代表砂(黄砂、中粗砂);F代表水。

5.每m³水泥砂 M10的预算单价=水泥预算材料量×水泥预算价格+砂预算材料量×砂预算价格+水预算材料量×水预算价格=262×0.35+1650×0.08+183×0.05=232.85 元/m3。

6.(1)水泥、钢筋、油料三个可调因子代表性材料选择:

(2)三个可调因子现行价格和基本价格的具体时间:

(3)价格调整时间或频次;

(4)变更、索赔项目的价格调整问题;

(5)价格调整依据的造价信息。

某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图5-1所示。

对缝焊接单面双道焊缝啥意思(21)

事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如表5-1所示。

表 5-1施工导流部分节点工期目标及有关洪水标准表

事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

对缝焊接单面双道焊缝啥意思(22)

事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表5-2所示。

表 5-2 钻孔取芯检验项目及评价内容

事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。

【问题】

1.根据《水利水电工程施工组织设计规范》(SL303-2017),指出事件一中 A、C、D 分别对应的洪水标准;围堰级别B为几级?

2.事件二中,▽h 最小应为多少?K1、K2 是否满足《水利水电工程施工组织设计规范》 的要求?规范规定的最小值分别为多少?

3.事件二中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?

4.事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?

5.事件三表 5-2 中,E、F、G 分别所代表的评价内容是什么?

6.根据《水电工程验收管理办法》 (国能新能[2015]426号),指出并改正事件四中,在工程蓄水验收申请的组织方面存在的不妥之处。

【解析】

1.A 代表的洪水标准范围为5~10年一遇;

C 代表的洪水标准范围为20~50年一遇;

D 代表的洪水标准范围为20~50年一遇;

B 围堰级别为 5 级。

2. ▽h 最小应为 0.5m。

K1不满足规范要求,规范规定的最小值为1.05;

K2不满足规范要求,规范规定的最小值为1.15。

3.除工程概况外,专项施工方案内容还应包括:编制依据,施工计划,施工工艺技术,施工安全保证措施,劳动力计划,设计计算书及相关图纸等。

4.碾压混凝土养护方面还应注意:

(1)正在施工和刚碾压完毕的仓面,应防止外来水流入(或不能洒水养护);

(2)混凝土终凝后,应立即进行保湿养护;

(3)水平施工缝,洒水养护持续至上一层碾压混凝土开始铺筑;

(4)永久外露面,宜养护 28 天以上。

5.E 评价碾压混凝土的均质性;

F 评价碾压混凝土的抗渗性;

G 评价碾压混凝土的均质性和密实性。

6.在工程蓄水验收申请的组织方面存在的不妥之处及正确做法:

(1)不妥之处: 申请时间 2017 年 9 月。

正确做法: 申请提出时间在计划下闸蓄水前 6 个月。

(2)不妥之处:施工单位根据工程进度安排报送验收申请。

正确做法:工程蓄水验收,项目法人应根据工程进度安排,报送验收申请。

(3)不妥之处: 向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。

正确做法:应向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请;应抄送验收主持单位。

对缝焊接单面双道焊缝啥意思(23)

仅此帮助各位水利考友,希望大家一起努力通过!!!

欢迎各位考友留言,共同讨论,共同过关!!!

喜欢的点个赞哦~

郑重声明:以上内容来自网络,请酌情参考,并以实际为准。如遇到问题发送具体情况老陈联系!

相关文章

  • 伊力亚斯名字的意思

    住在木哈达斯家的晚上,齐晨有了一个维吾尔语的名字——“木尼热”,意为光芒,刚好与木哈达斯(“神圣”)呼应。名字是木哈达斯的爸爸送的,他说,“从祖国的这一头到祖国的那一头,两个孩子的这份友谊特别难能可贵。这次齐晨过来看我们,以后我们也要去哈尔滨看望齐晨和她的家人。”从哈尔滨飞到济南转机,再从济南到乌鲁木齐,赶往伊犁的飞机延误,又因天气原因无法降落而返航,齐晨的旅程可谓一波三折。

    2025-05-06 阅读 (12)
  • zh30d隔绝式化学氧自救器z的意思.

    zh30d隔绝式化学氧自救器z的意思

    话说这可是高中化学碱金属那章的必考题目,也就是那时才知道。一般氧化还原反应,氧气通常都是被消耗的一方,由氧单质变成了氧化物。而却有那么一类神奇的氧化物,能够反其道而行之,能把化合物里的氧,还给“扔”出来。而上面的题目,也不是空穴来风不着边际,这确确实实存在于生产生活中,来源于实践。记得有一次去煤矿参观,除了工作服、长筒靴、矿灯等一系列装备外,每个人都发了一个金属罐头样的东西,沉甸甸的挂在腰带上,必须得带。

    2025-04-15 阅读 (10)
  • 框支柱与转换柱是一个意思吗.

    框支柱与转换柱是一个意思吗

    这就是框架柱与转换柱的区别,一个是性质不同,一个是钢筋搭接锚固形式的不同,性质不同没什么影响,钢筋搭接锚固形式不同还是影响很大的钢筋量哦,框支柱的钢筋量会比框架柱的钢筋量多哦。如果你的项目商业上面有住宅,你商业修完后,住宅从商业上面修,住宅的剪力墙不是从基础起步了,而是从商业的顶板起步,商业顶板的梁就是框支梁,支撑框支梁的柱就是转换柱,框支梁和板组成有梁板,上面是剪力墙,下面是转换柱,这一层也是他们经常叫的转换层,一些商业裙楼加住宅啊、地下室加住宅啊几乎都有转换层,我相信你也见过代号KZZ、KZL的构件吧。

    2025-05-09 阅读 (9)
  • walnut什么意思中文意思

    作为英国时尚潮流品牌,Walnut Duck以前卫时尚的产品理念和精准的市场定位跻身一线潮流品牌,正在进军中国市场。据了解,Walnut Duck,中文名核桃鸭,诞生于英国伦敦贝克街,具有纯正的英国血统。Walnut Duck从设计之初,就被赋予阳光正直且朝气蓬勃的生命力,大家都形容他像“小太阳”, 他喜欢帮助别人,总会让大家感觉到空气中都充满愉悦的气息,这样明亮耀眼神一般的存在,自然吸引大家跟他在一起。

    2025-05-23 阅读 (8)
